Bauprojekte Engelbergertal Herbst 2026.
Im Herbst 2026 realisiert die Zentralbahn verschiedene Bauprojekte im Engelbergertal. Die Strecken zwischen Stansstad und Engelberg ist vom 7. September bis 18. Oktober 2026 gesperrt. Der Abschnitt zwischen Wolfenschiessen und Engelberg bleibt bis zum 1. November 2026 gesperrt. Es verkehren Bahnersatzbusse.
Im Herbst 2026 realisiert die Zentralbahn verschiedene Bauprojekte im Engelbergertal. Die Strecken zwischen Stansstad und Engelberg ist vom 7. September bis 18. Oktober 2026 gesperrt. Der Abschnitt zwischen Wolfenschiessen und Engelberg bleibt bis zum 1. November 2026 gesperrt. Es verkehren Bahnersatzbusse.
Ausgangslage
Die Zentralbahn plant ihre Bauprojekte langfristig. Diese werden nach Möglichkeit zusammengefasst und in kurzen, intensiven Bauphasen mit sehr kompakten Bauprogrammen realisiert. Totalsperren sind dabei unumgänglich, da sie es ermöglichen, die Auswirkungen auf Anwohnende sowie Reisenden zu minimieren und zeitlich zu beschränken.
In den vergangenen Jahren führte die Zentralbahn auf dem Streckenabschnitt zwischen Stansstad und Engelberg bereits Sperrungen mit Sanierungsarbeiten an Fahrbahn, Brücken, Stützmauern und Tunnels durch.
Im April 2021 endete eine vierwöchige Totalsperre. Hauptprojekte bildeten dabei der Totalumbau Engelbergertal Teil 1, welcher hauptsächlich vor und nach Wolfenschiessen stattfand. Daneben wurden zahlreiche kleinere Fahrbahnerneuerungen und Bahnübergangssanierungen sowie das Perrondach Stans ausgeführt.
In der kommenden Sperre vom 7. September bis 18. Oktober 2026 finden die folgenden Sanierungsarbeiten auf dem Streckenabschnitt zwischen Stansstad und Engelberg statt. Dabei ist zu beachten, dass der Abschnitt zwischen Wolfenschiessen und Engelberg bis zum 1. November 2026 gesperrt bleiben wird.
Sanierungsarbeiten der einzelnen Teilprojekte

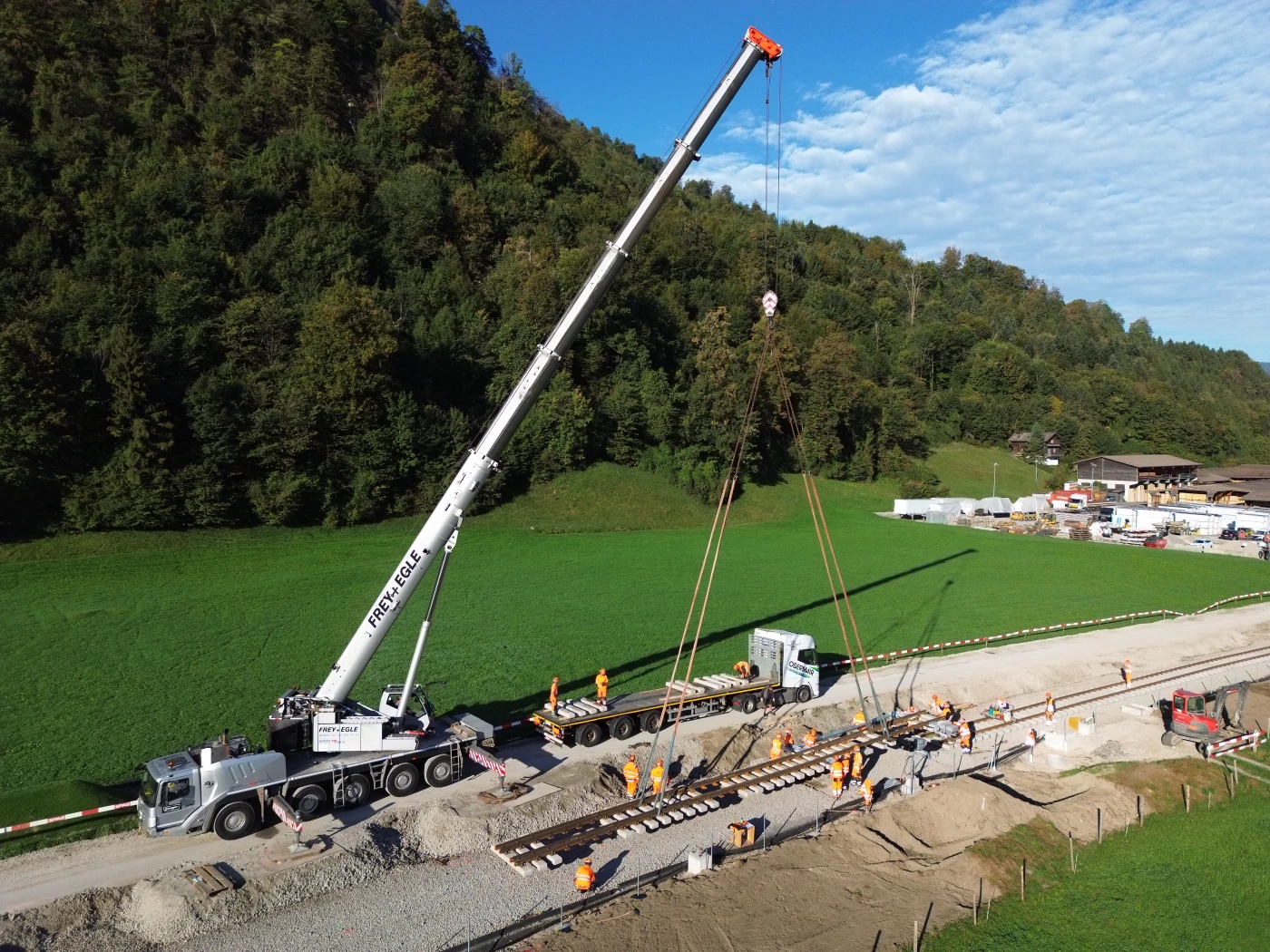

Im Zuge des Ausbauschritts 2035 (AS35) des Bundes und des Ausbaus zum Halbstundentakt zwischen Luzern und Engelberg wird zwischen Stans und Dallenwil eine Doppelspur für die Kreuzung der Züge gebaut. Neben der Sanierung der Fahrbahn und der Erneuerung der elektrischen Anlagen (Fahrleitung- und Sicherungsanlagen) werden die Arbeiten am Ober- und Unterbau bis zum Feldweg fortgeführt. Die Bahnübergänge Staldifeld 1 und 2 werden zusammengelegt. Dies hat die Verschiebung und den Neubau von Zufahrtsstrassen zur Folge. Aufgrund der neuen Linienführung der Gleise sind Anpassungen der Fuss-, Wander- und Velowege erforderlich.

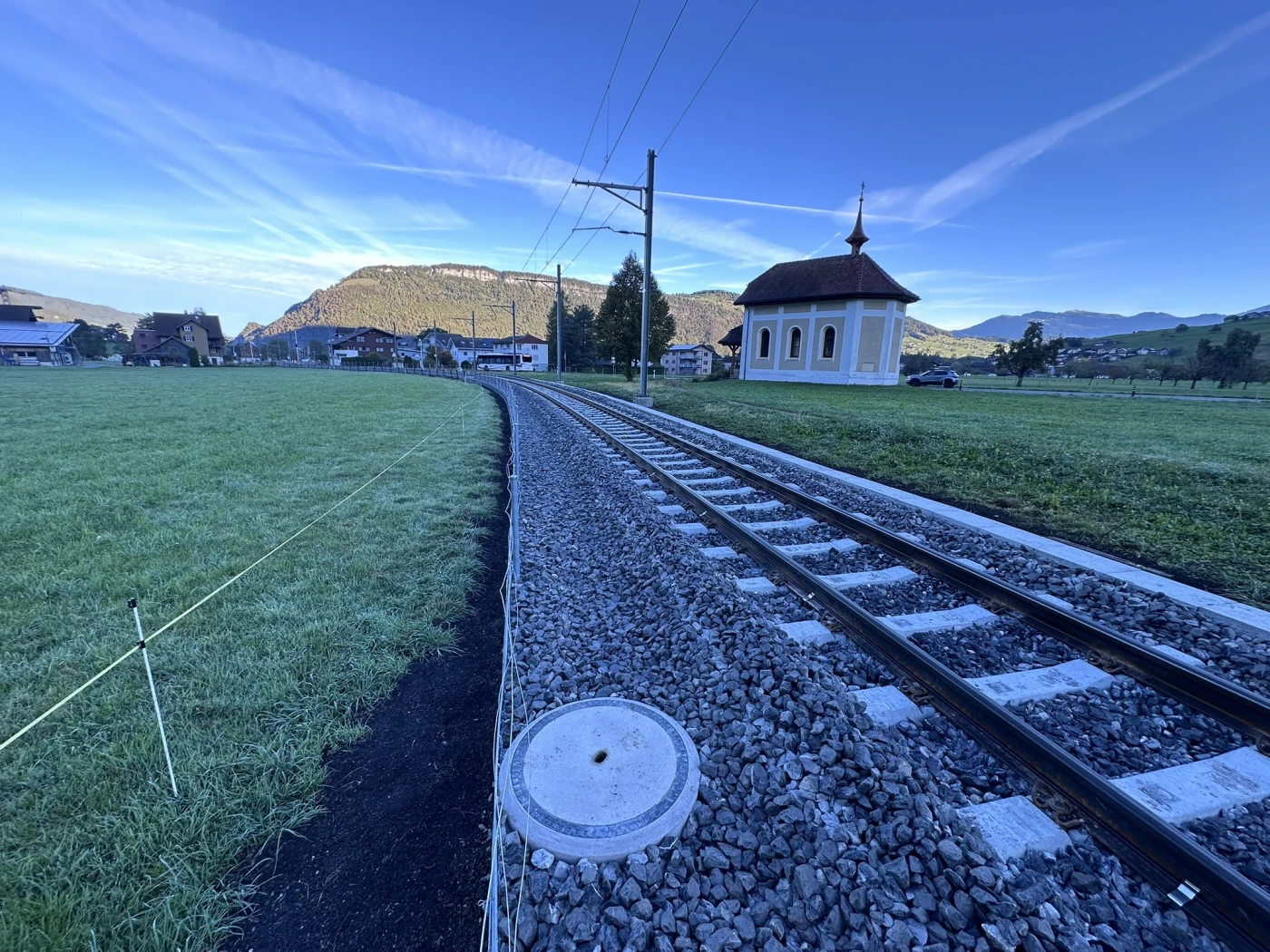

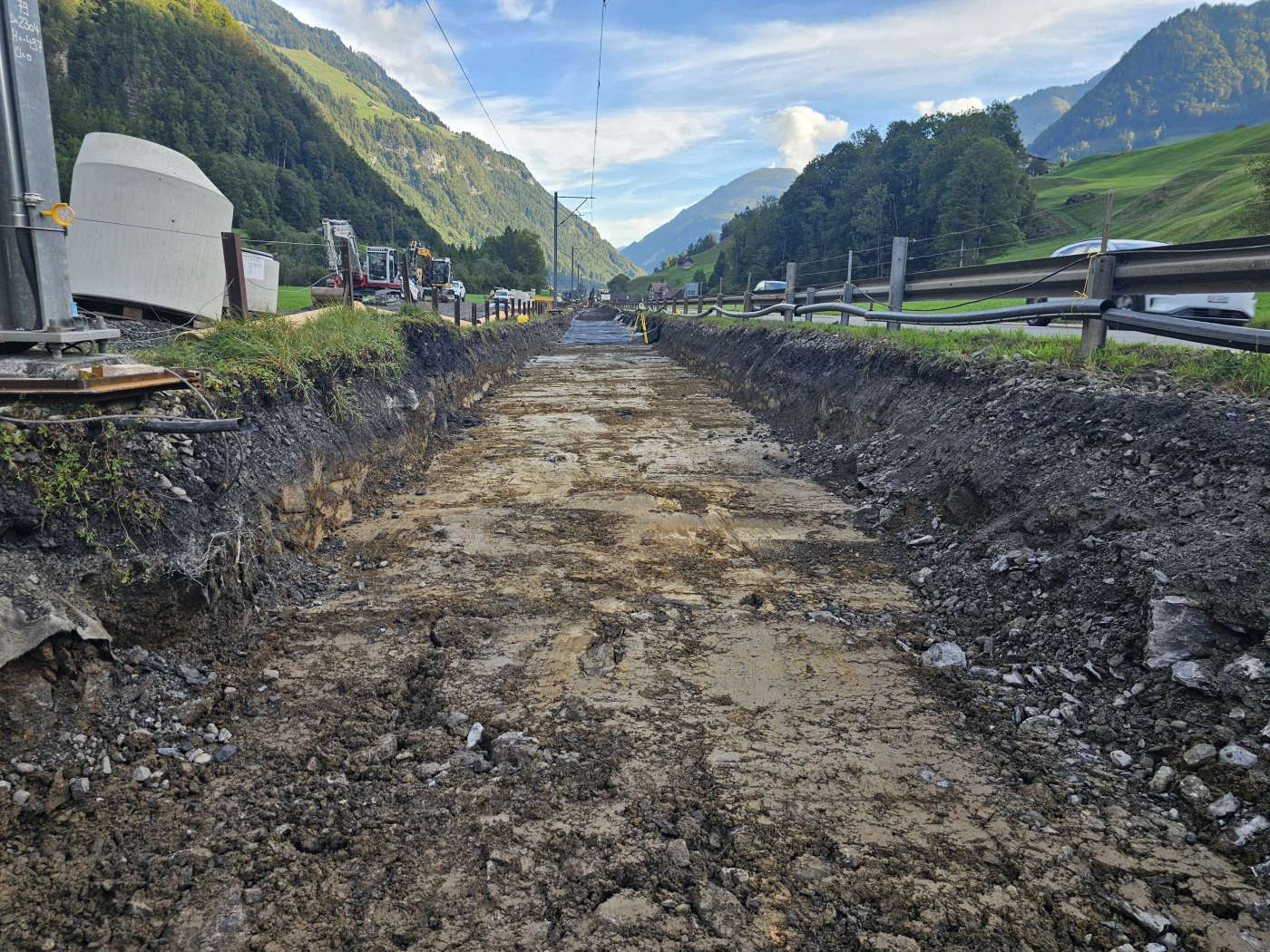

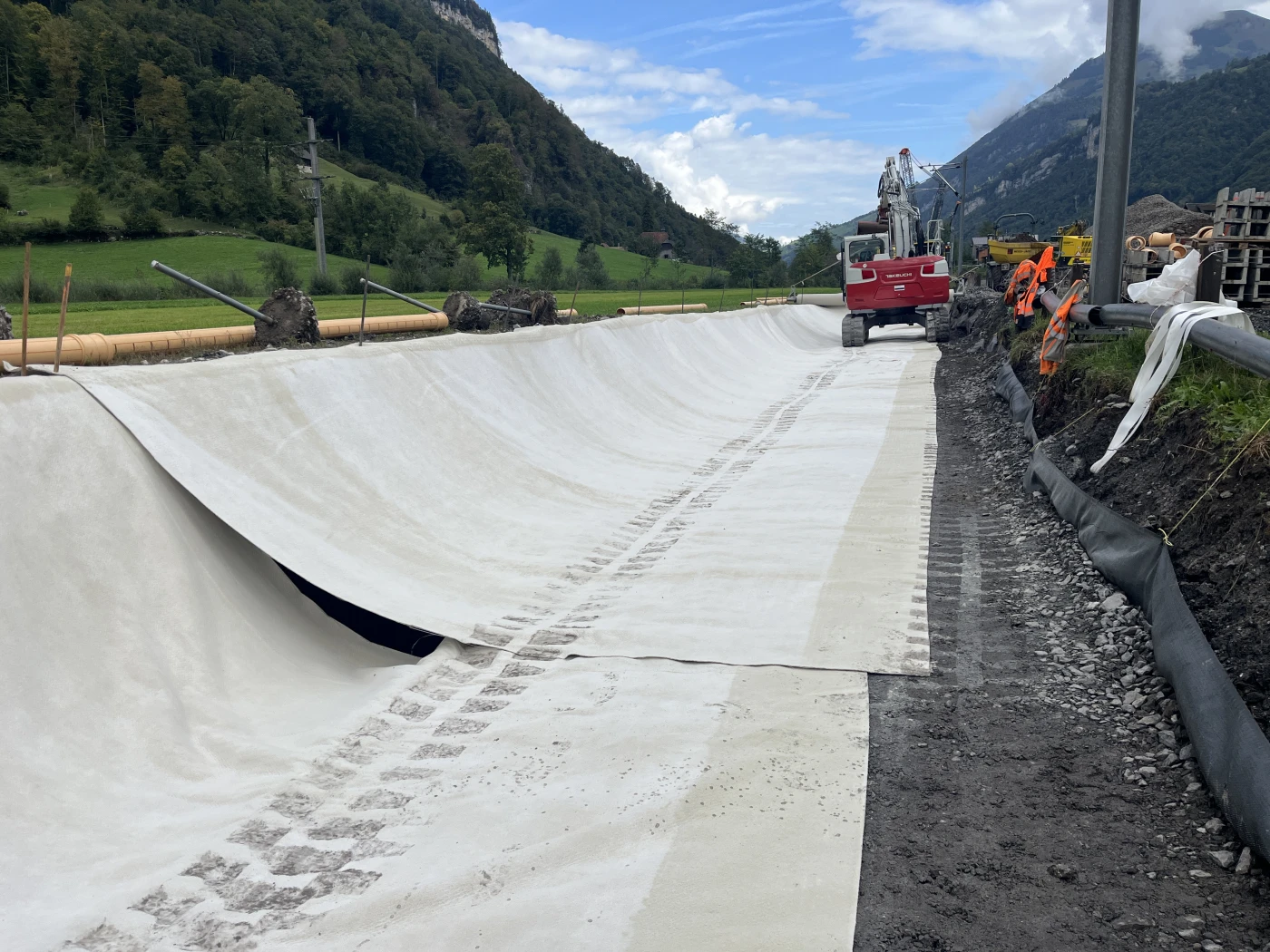

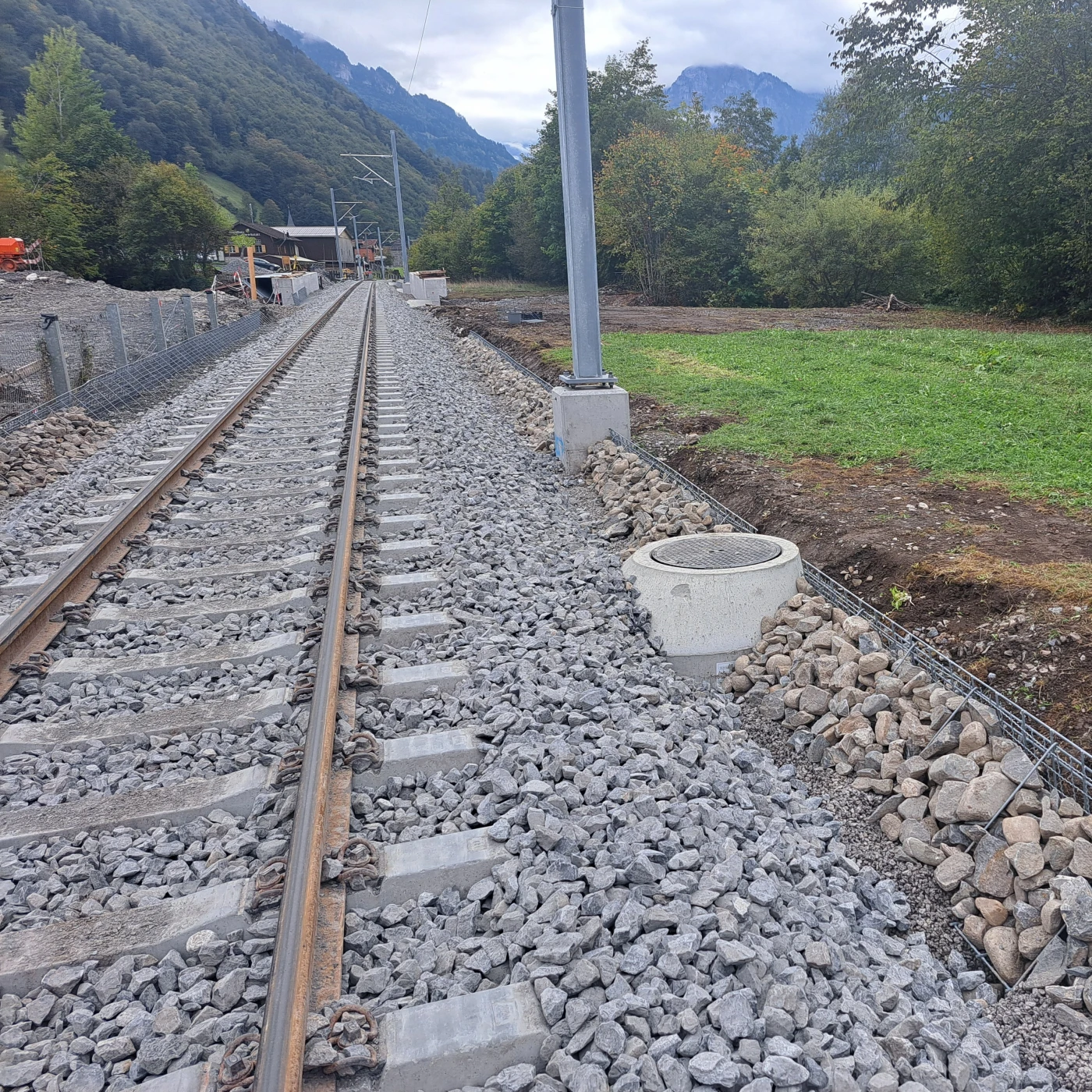

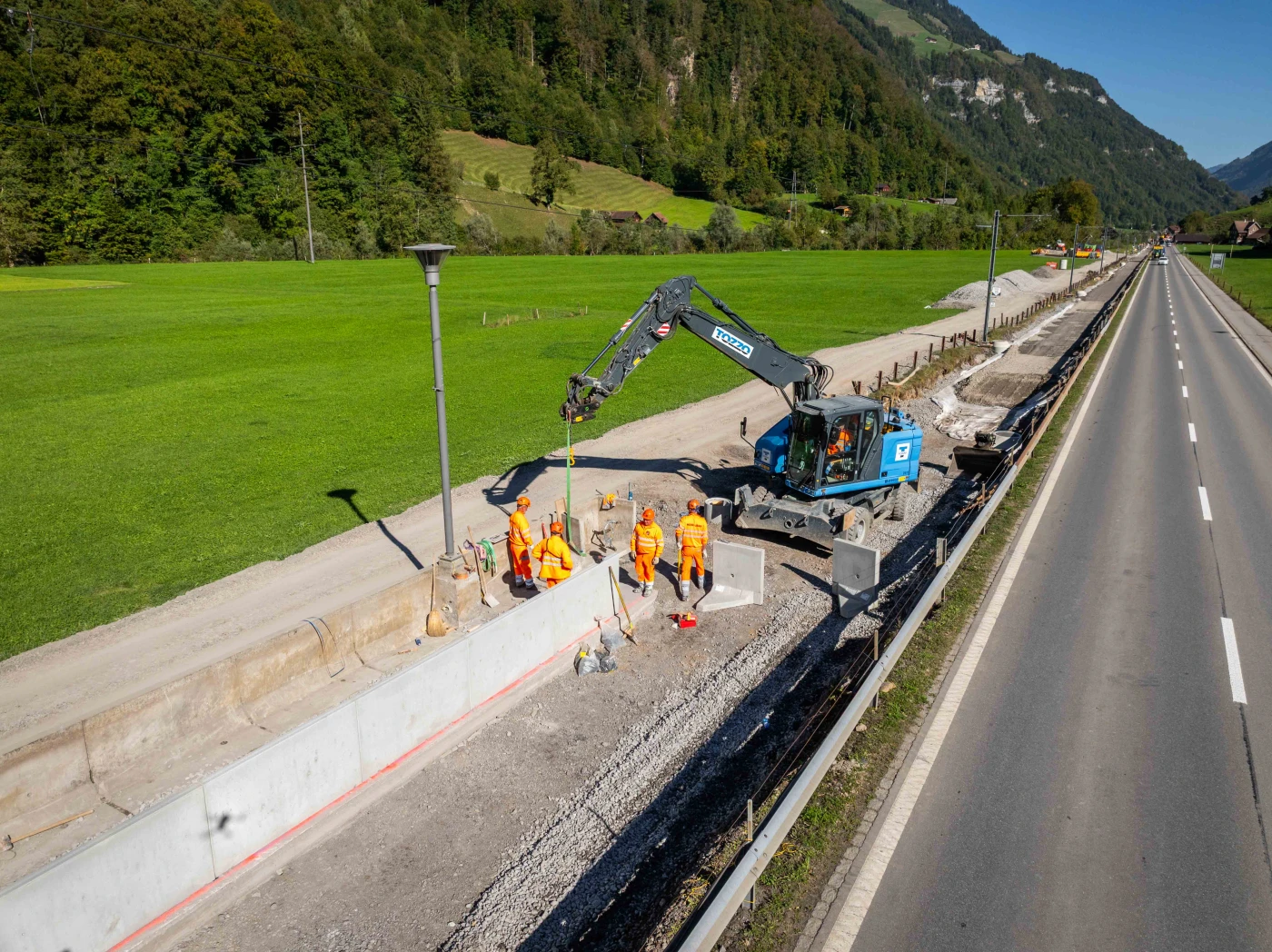

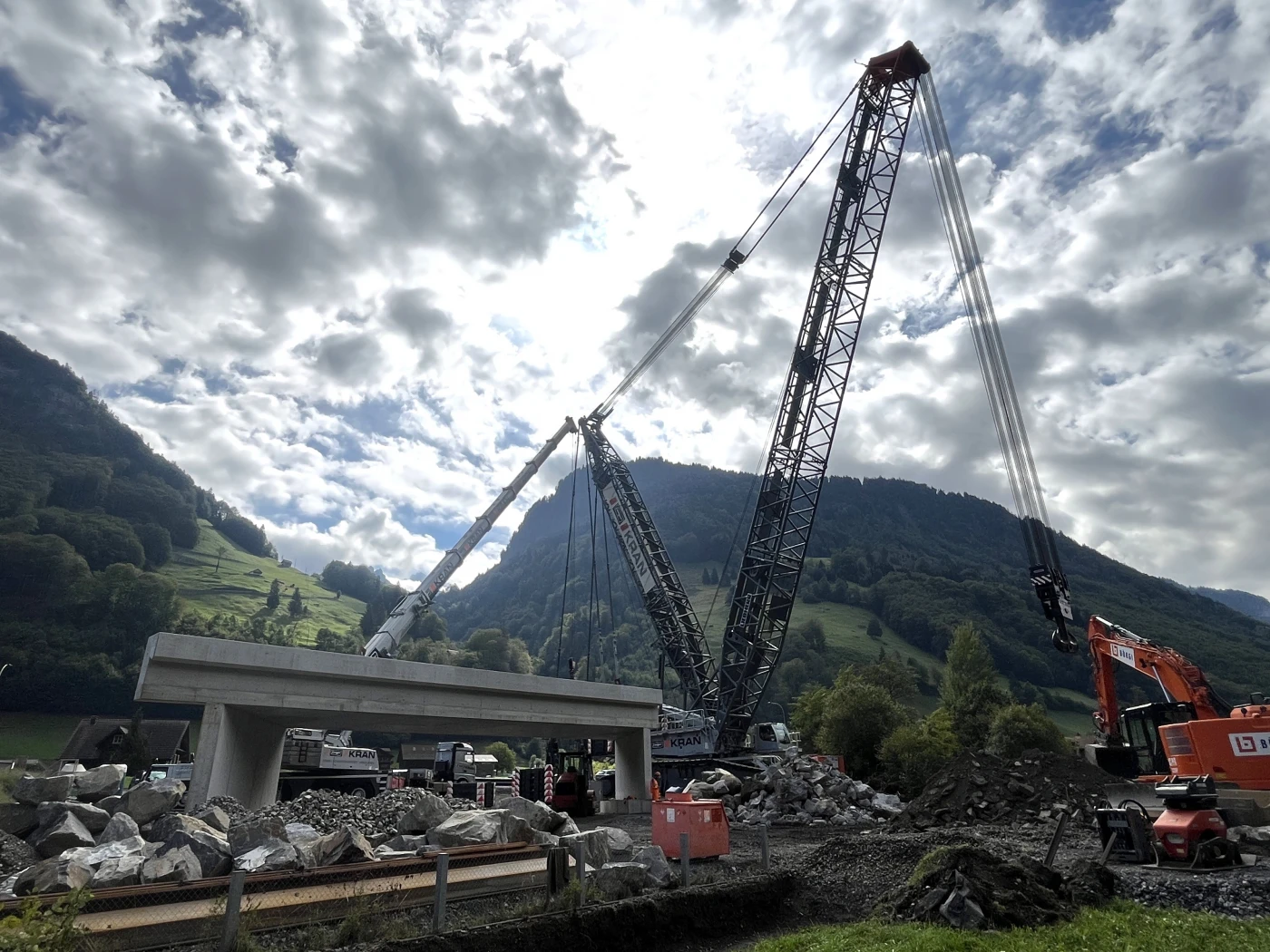

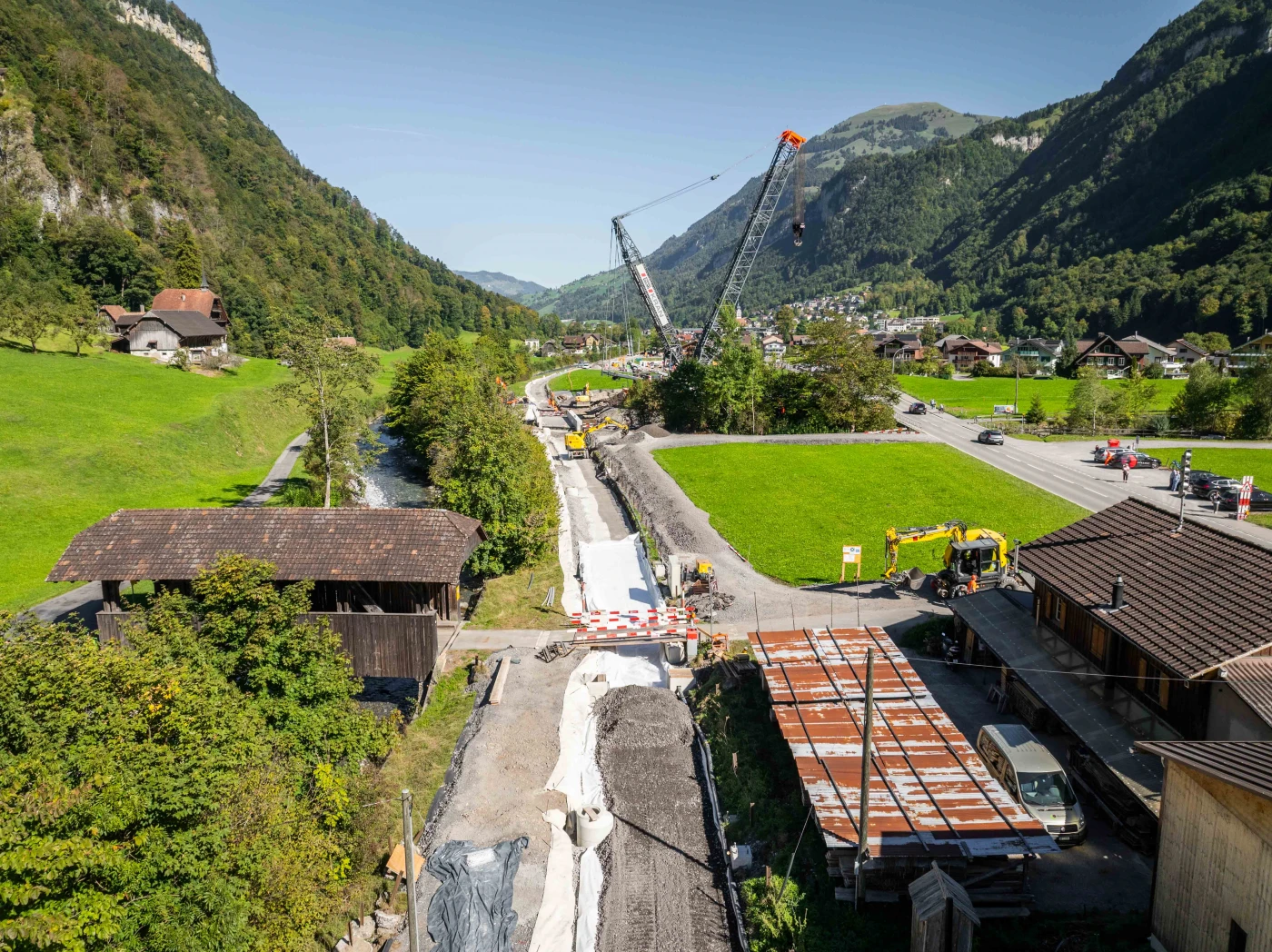

Nach den Unwettern im Jahr 2005 wurden verschiedene Streckenabschnitte nur oberflächlich saniert, um eine rasche Wiederinbetriebnahme zu ermöglichen. Mit dem Projekt «Totalumbau Engelbergertal Teil 2» werden die verbleibenden Abschnitte erneuert, welche im Jahr 2021 aus zeitlichen Gründen nicht saniert werden konnten.

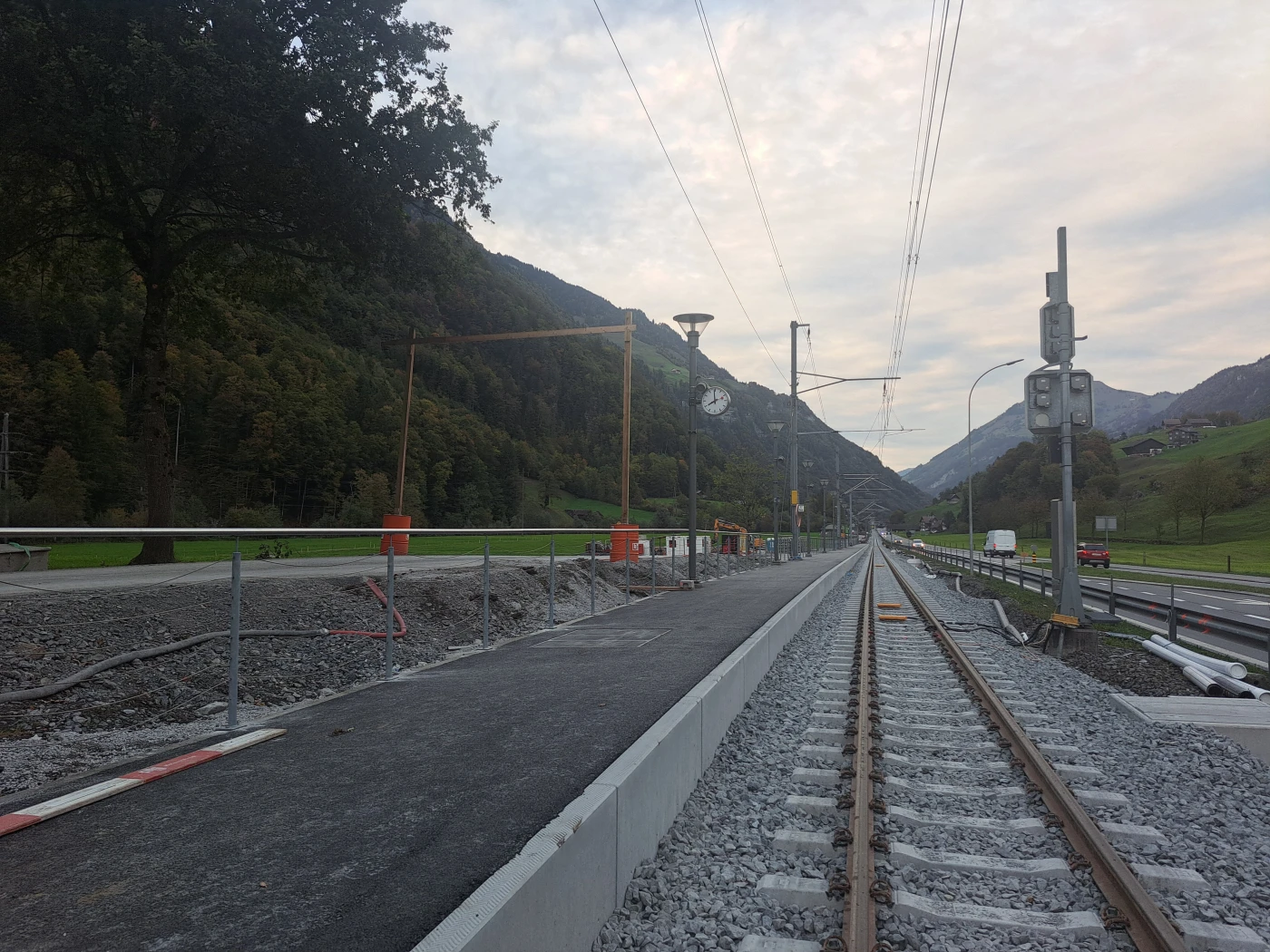

Die Arbeiten finden zwischen dem Bahnhof Wolfenschiessen und Wolfenschiessen Dörfli, zwischen Wolfenschiessen Bannerlen und der Haltestelle Grafenort sowie zwischen dem Tunnelportal Süd (Seite Engelberg) und dem Hotel Espen in Engelberg statt. Es erfolgen die Instandsetzung der Fahrbahn, der Ersatz der Perronanlage in Grafenort und die Erneuerung sämtlicher elektrischer Anlagen. Zusätzlich wird die Brücke beim Secklisbach ersetzt und der Durchlass am Eltschenbach erneuert.

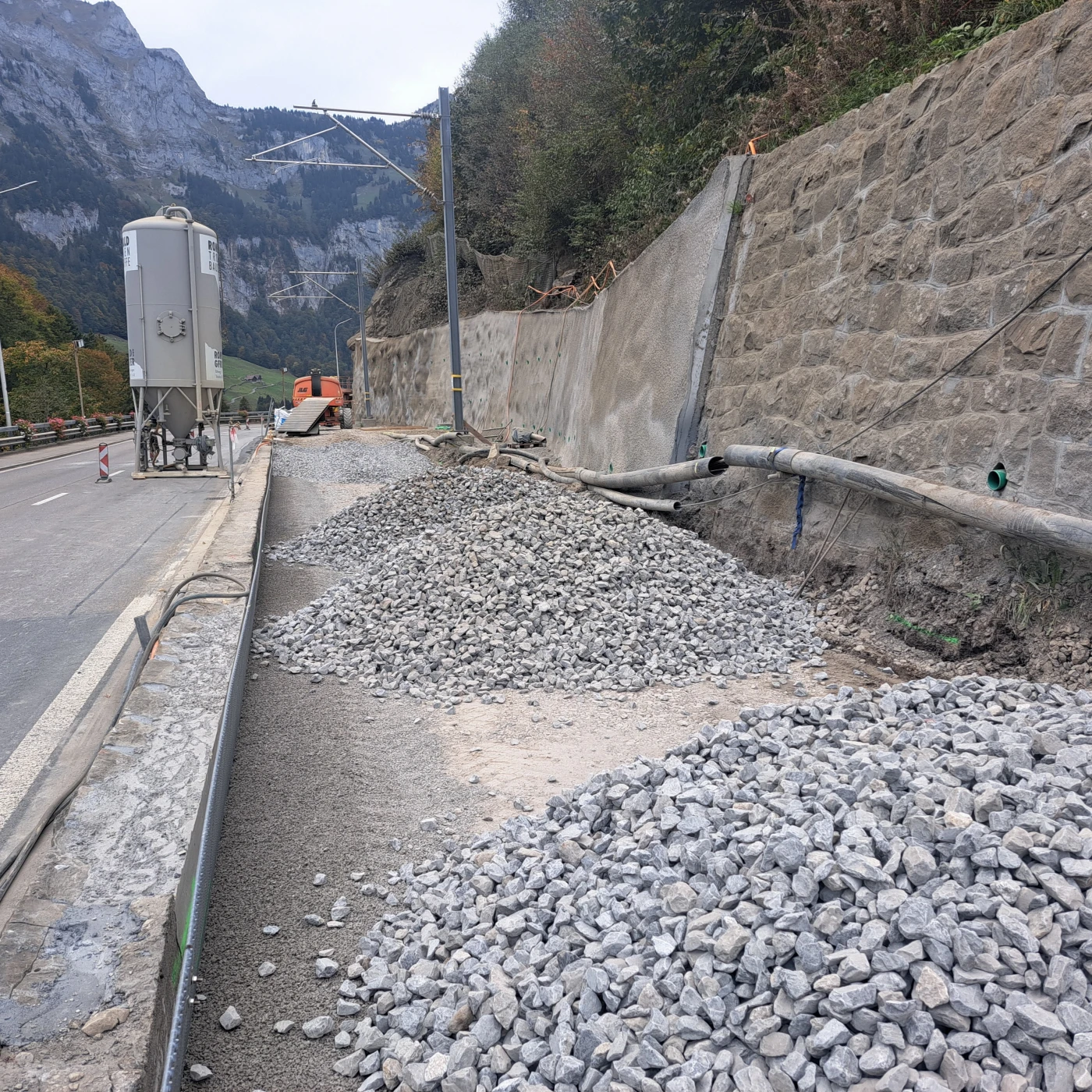

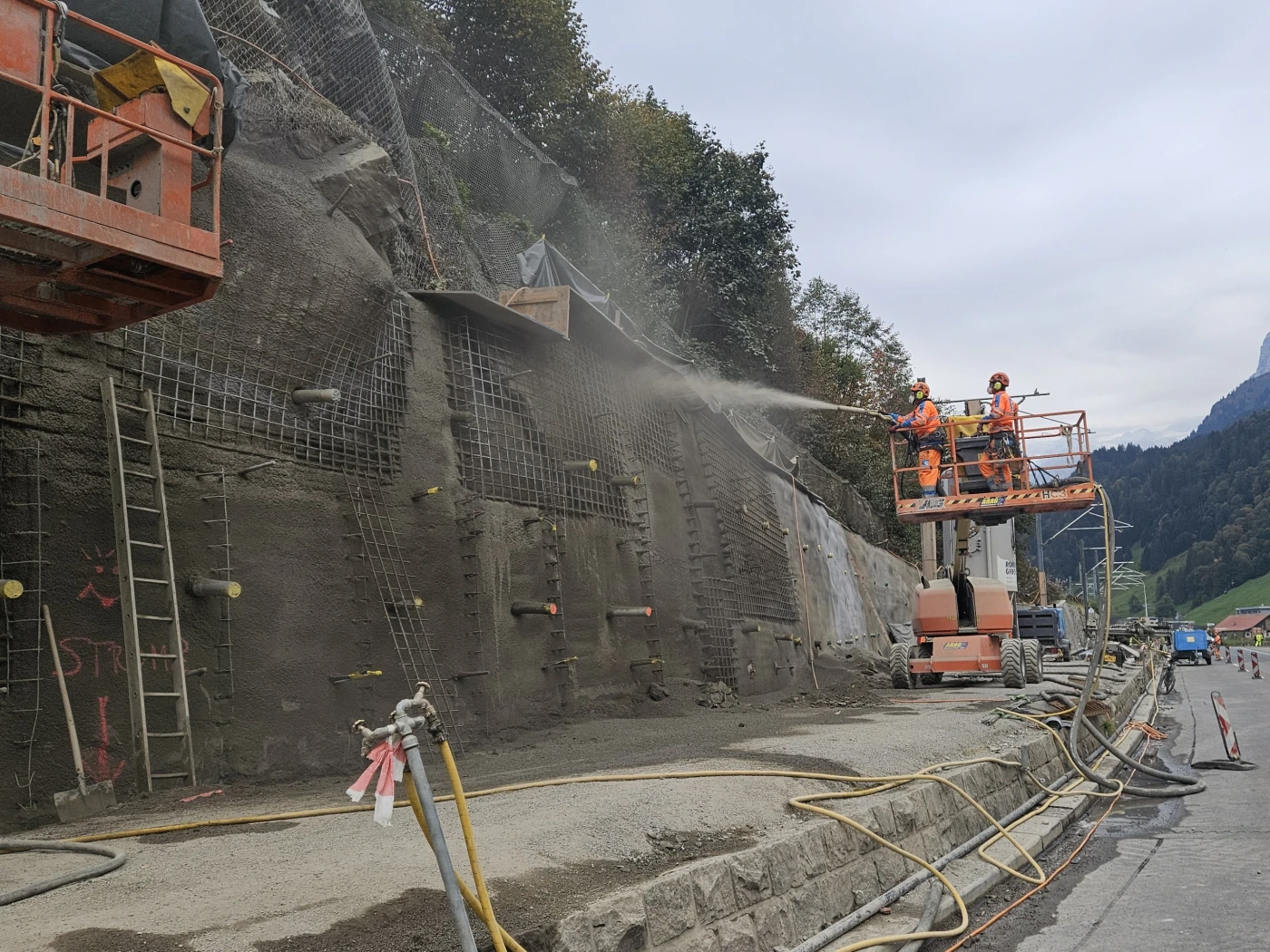

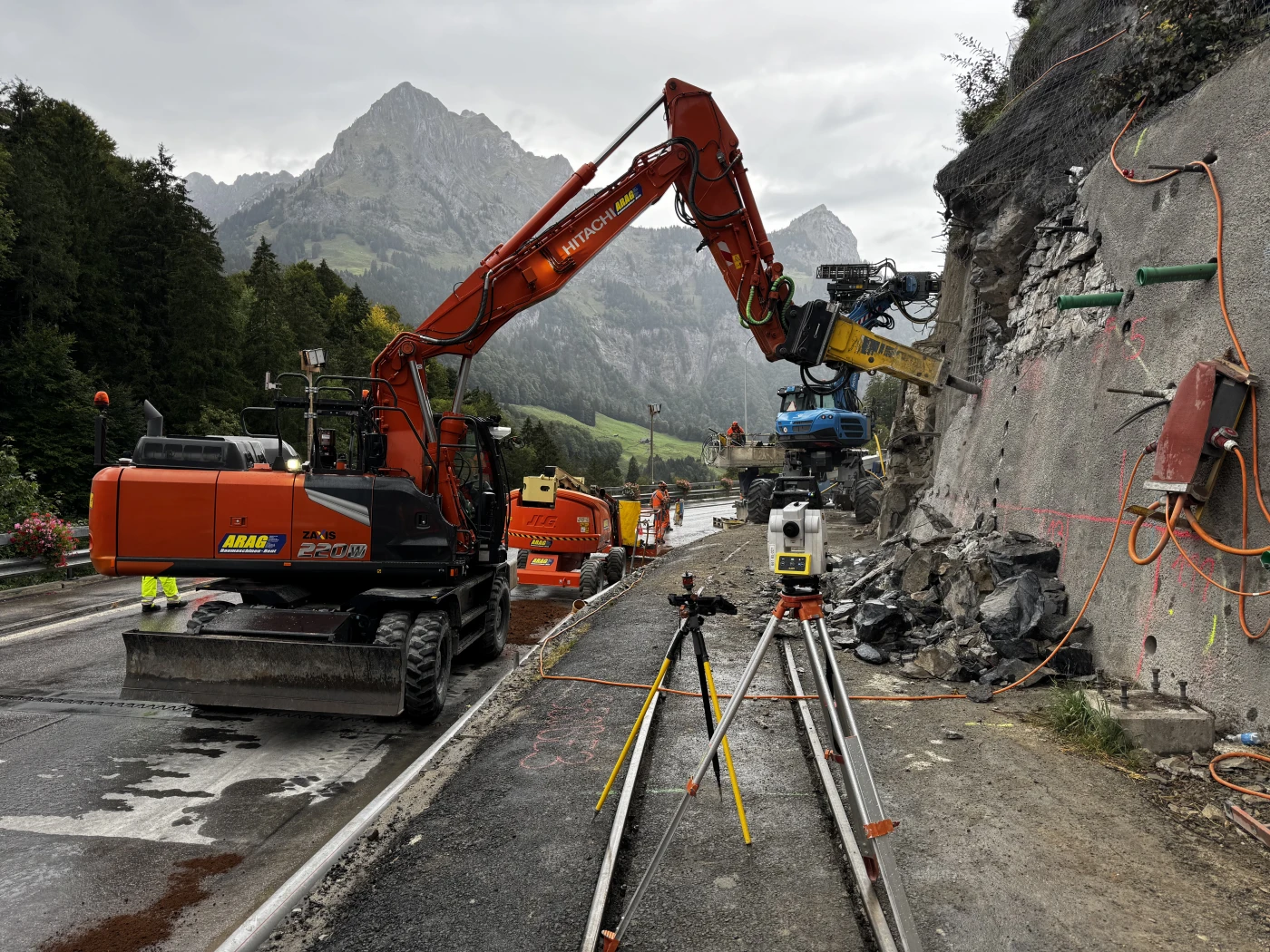

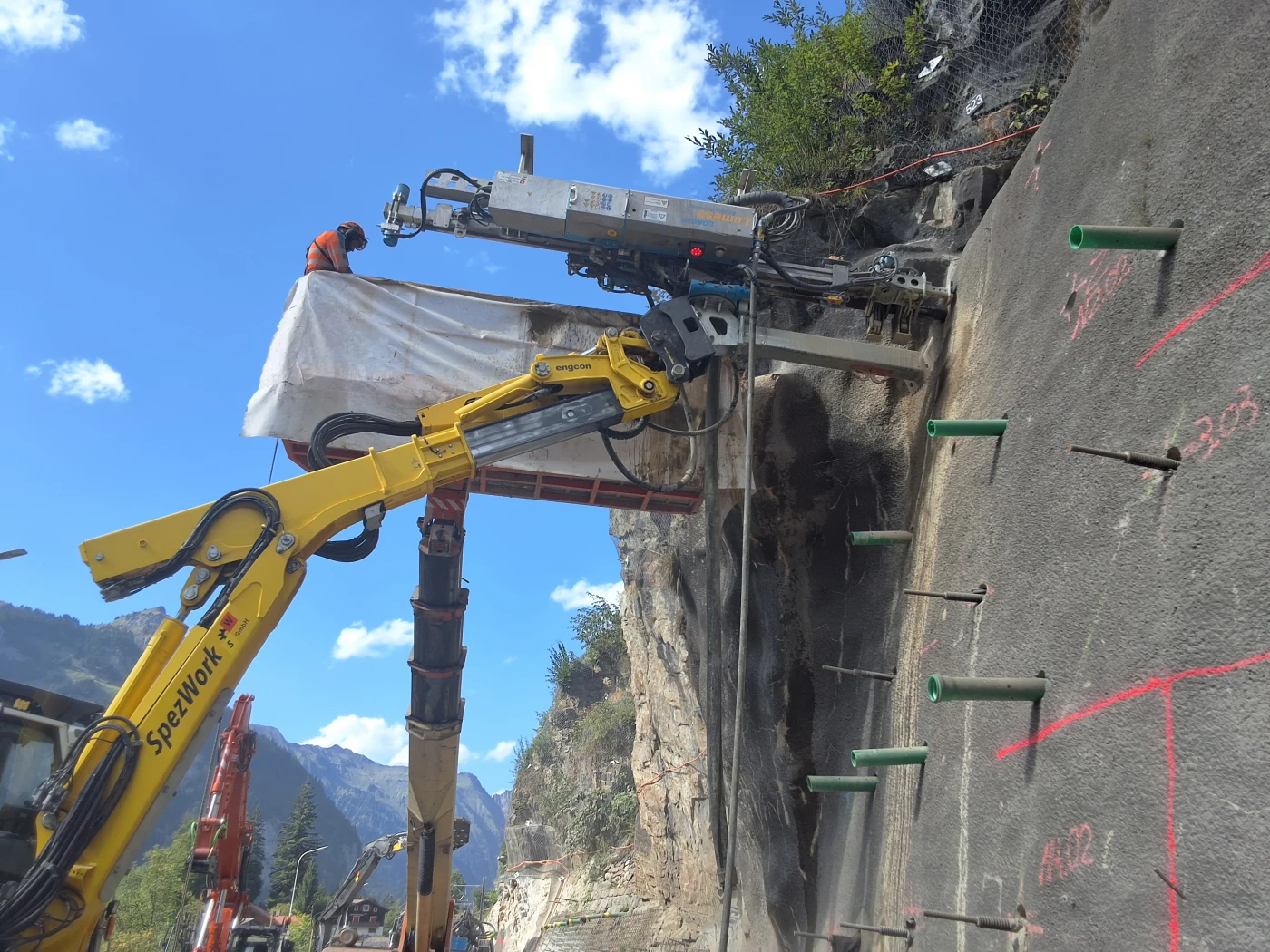

Die Stütz- und Schutzbauwerke entlang der Bodenkurve in Engelberg sind teilweise erneuerungsbedürftig und werden instandgesetzt, um den langfristigen Substanzerhalt zu erhalten und den sicheren Bahnbetrieb zu gewährleisten. Zudem wird auf dem Abschnitt das Steinschlagrisiko sowohl für die Bauarbeiten als auch für den Betrieb so weit wie möglich reduziert.
Zeitlicher Ablauf
Vorarbeiten: Ab November 2025 bis Ende August 2026

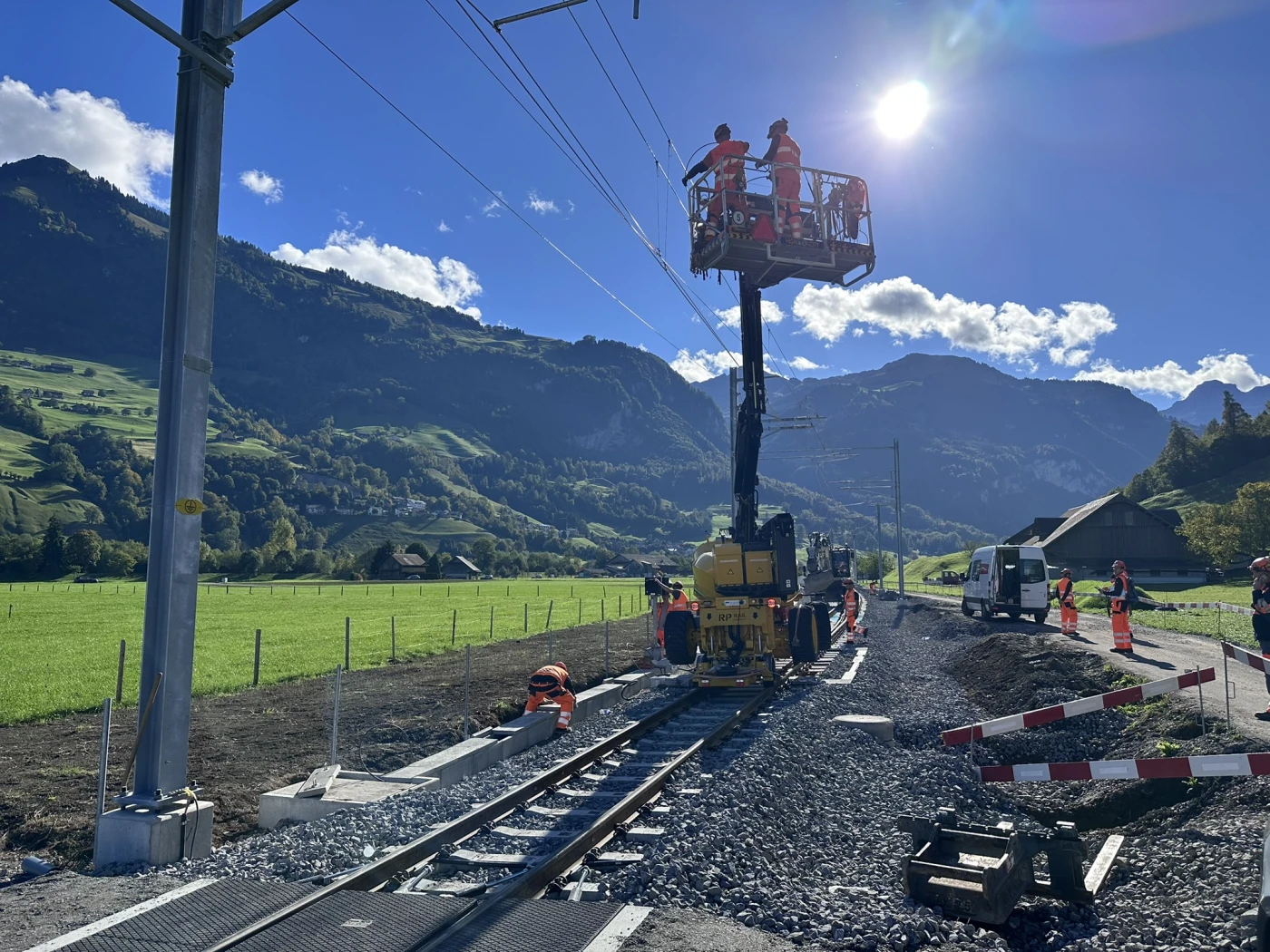

Seit November 2025 laufen zwischen Stansstad und Engelberg diverse Vorarbeiten für die Streckensperrung wie Aufschüttung von Baupisten, die Erstellung von Installationsplätzen sowie Fahrleitungsfundamenten und die Instandstellung von Stützmauern, Durchlässen und Brücken. Der Bahnbetrieb läuft während dieser Zeit weitestgehend uneingeschränkt weiter.
Totalsperre zwischen Stansstad und Engelberg:
Montag, 7. September 2026 – Sonntag, 18. Oktober 2026
Die Bahnstrecke zwischen Stansstad und Engelberg ist vom 7. September bis zum 18. Oktober 2026 für den regulären Bahnbetrieb gesperrt. Während dieser Zeit verkehren Bahnersatzbusse. Bitte konsultieren Sie vor der Fahrt jeweils den Online-Fahrplan auf SBB.ch oder in der SBB Mobile App bzw. beachten Sie den beiliegenden Ersatzfahrplan.
Totalsperre zwischen Wolfenschiessen und Engelberg: Montag, 19. Oktober 2026 – 1. November 2026
Der Abschnitt zwischen Wolfenschiessen und Engelberg bleibt bis zum 1. November 2026 gesperrt. Während dieser Zeit verkehren Bahnersatzbusse. Bitte konsultieren Sie vor der Fahrt jeweils den Online-Fahrplan auf SBB.ch oder in der SBB Mobile App bzw. beachten Sie den beiliegenden Ersatzfahrplan.
Nacharbeiten: 19. Oktober 2026 / 2. November 2026 bis Juni 2027
Die Züge verkehren auf der gesamten Strecke wieder nach Fahrplan. Es werden Abschlussarbeiten an den Bauwerken sowie Rekultivierungsarbeiten ausgeführt. Die Installationsplätze und die Baupisten werden schrittweise zurückgebaut.
Einschränkungen und Unannehmlichkeiten
Die Zentralbahn plant ihre Bauprojekte langfristig. Nach Möglichkeit werden diese Projekte zusammengefasst und in kurzen Intensivbauphasen mit sehr kompakten Bauprogrammen umgesetzt. Dabei sind Streckensperren unumgänglich, da sie es ermöglichen, die Auswirkungen auf Anwohner:innen sowie Reisenden zu minimieren und zeitlich zu beschränken.
Immission / Baulärm
Die Vorbereitungsarbeiten finden in der Regel Montag bis Freitag zwischen 6.45 und 17.30 Uhr statt. Die Bauarbeiten während der Streckensperre fallen je nach Projekt unterschiedlich aus, jedoch sind lärmintensive Arbeiten teilweise unumgänglich. Damit der Bahnbetrieb rechtzeitig wieder aufgenommen werden kann, müssen gewisse Arbeiten bis zum Ende der Streckensperre zwingend fertiggestellt sein. Deshalb können je nach Bauverlauf Arbeitseinsätze am Sonntag nötig werden und es kann zu Nachteinsätzen kommen. Über Nachtarbeiten wird direkt auf der Seite «Anwohnerinformationen» informiert. Die Zentralbahn ist bestrebt, die Lärmemissionen so gering wie möglich zu halten.
Folgende Arbeitszeiten sind geplant (Wetterbedingte Änderungen im Zeitplan sind möglich):

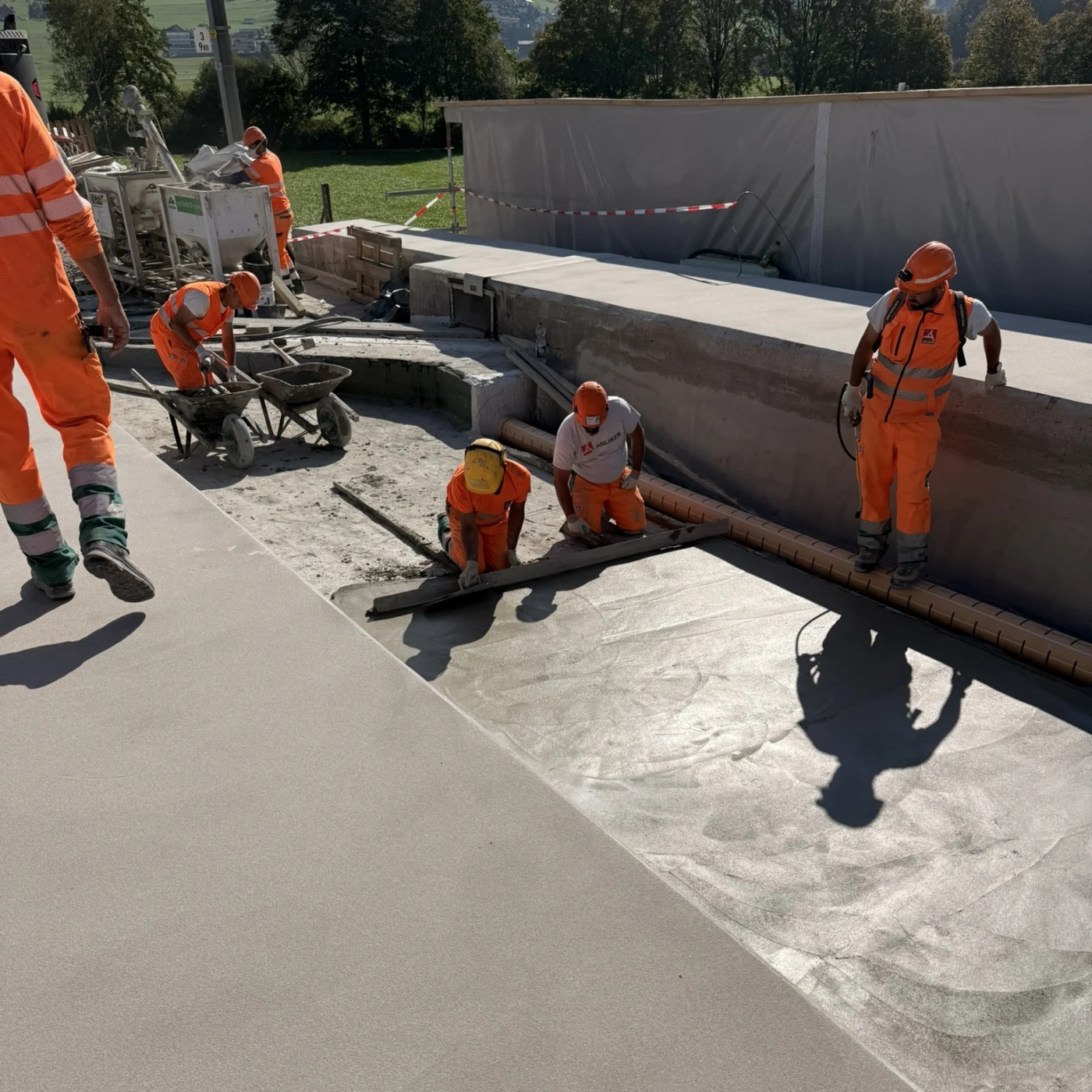

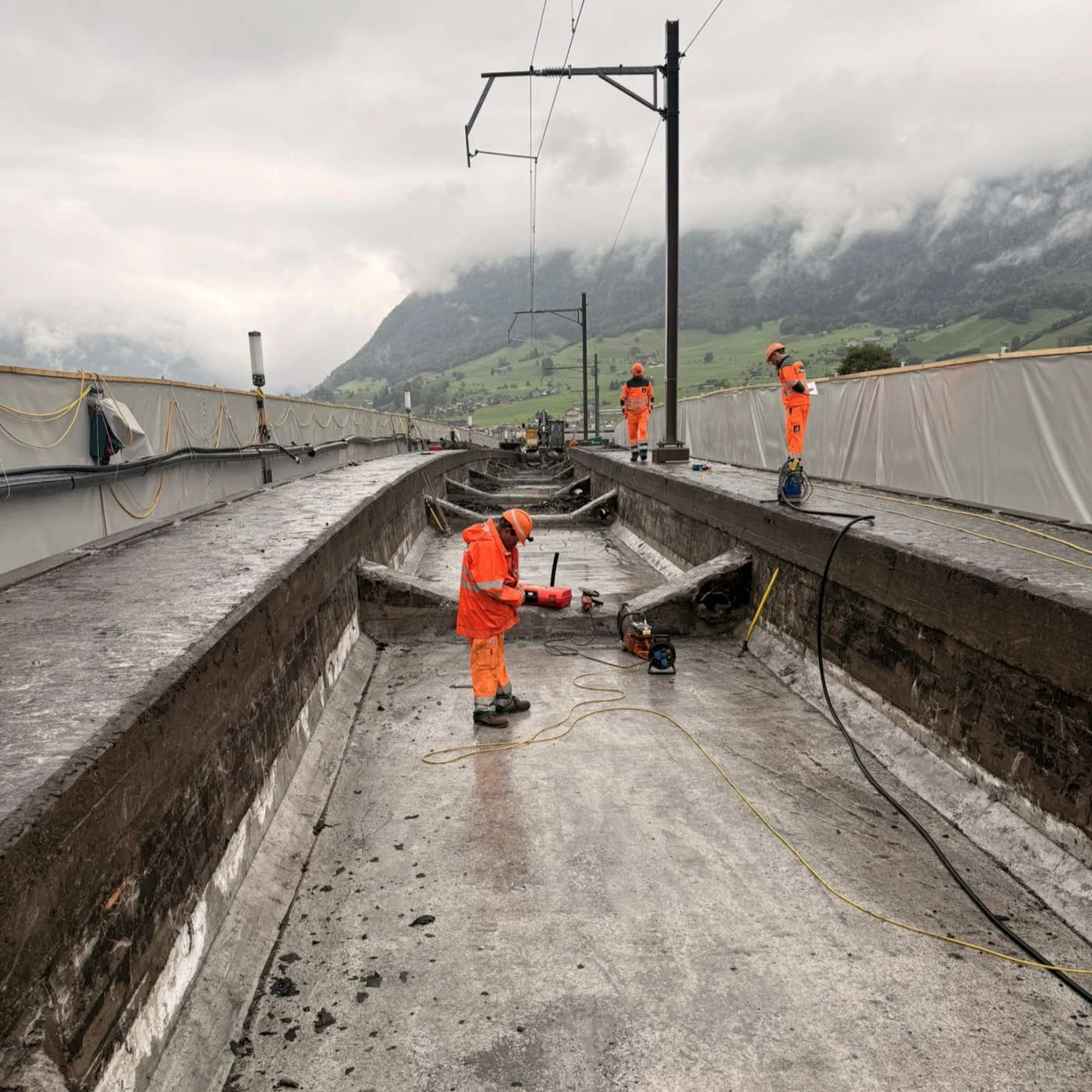

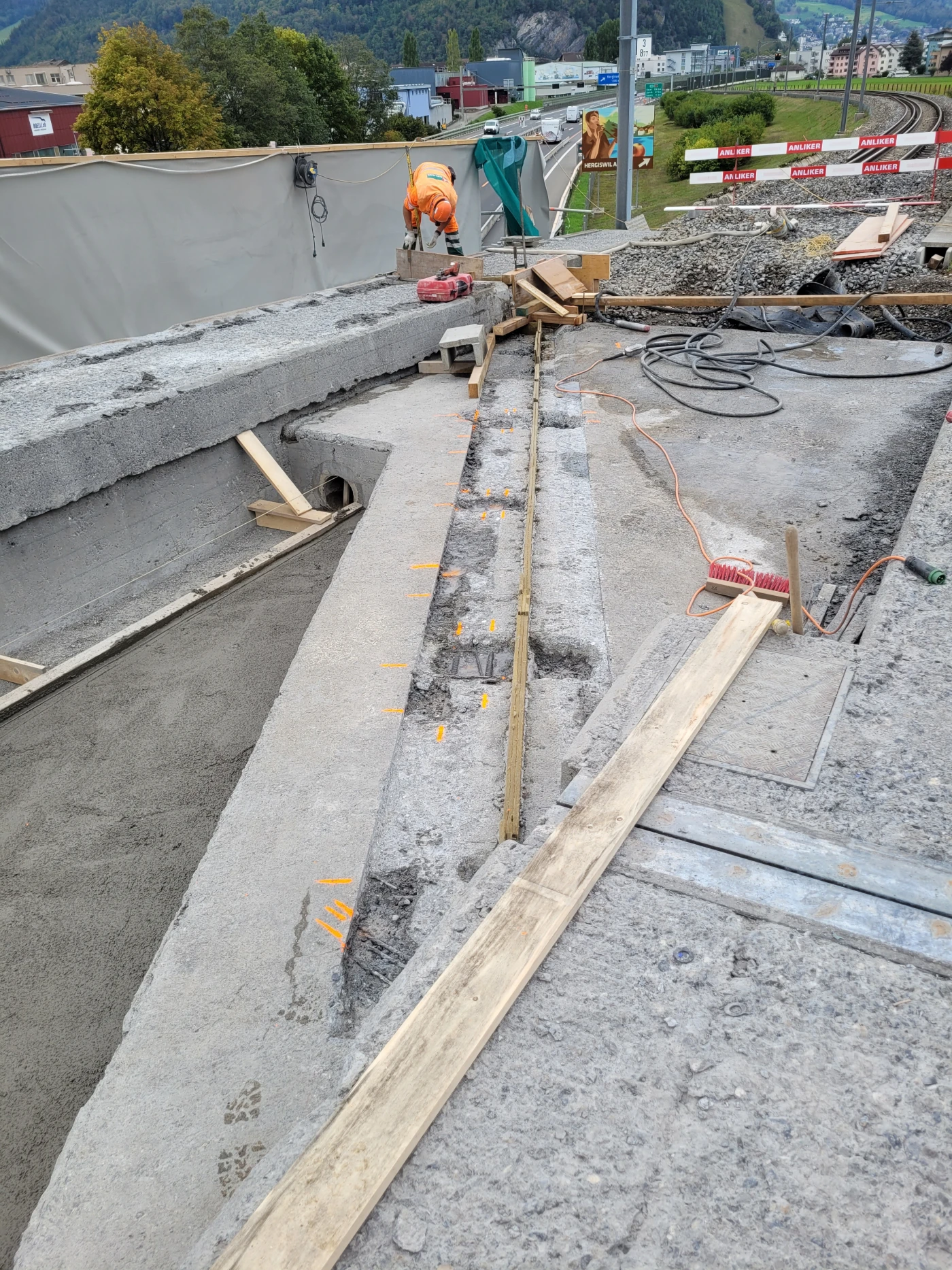

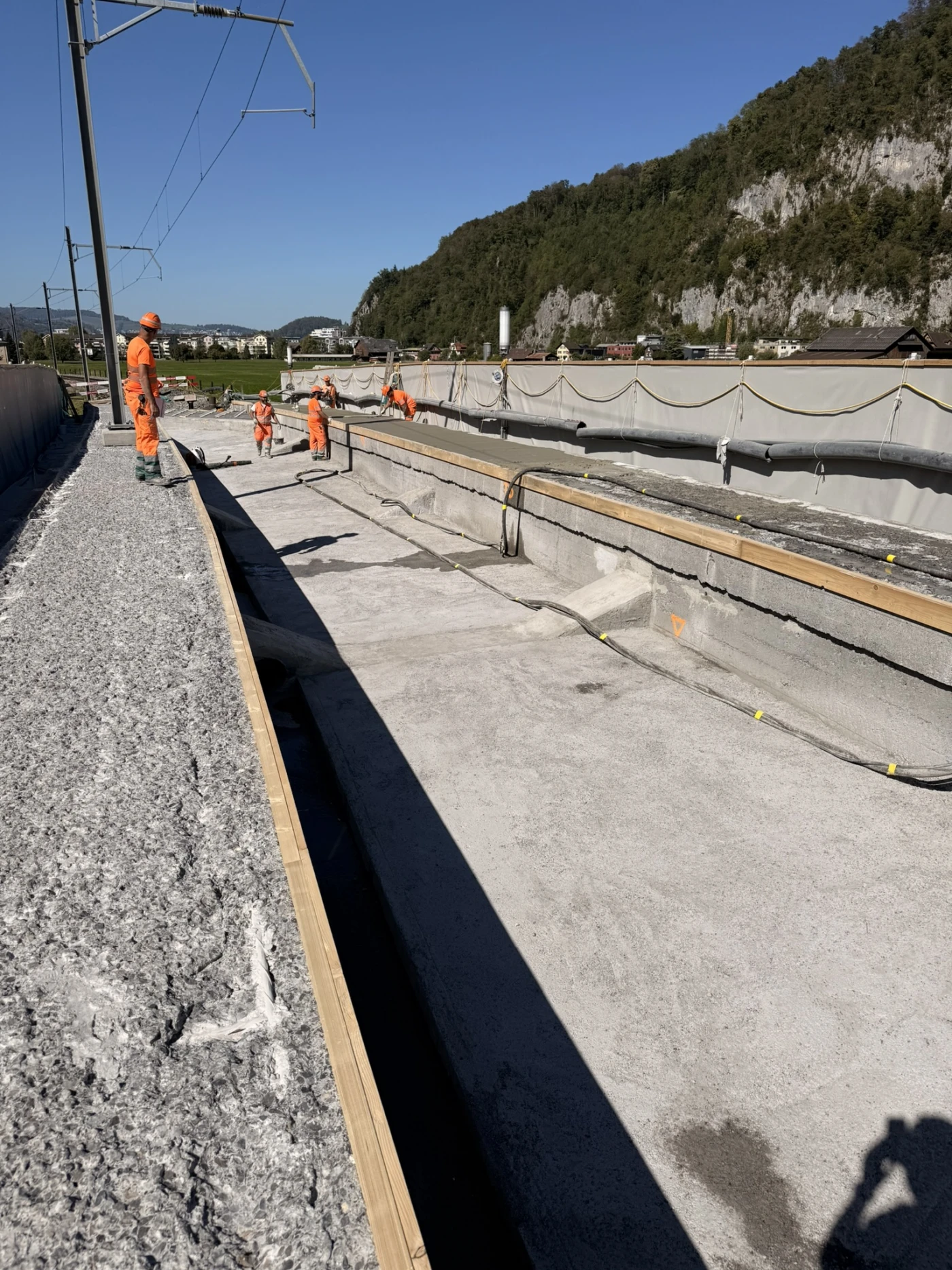

Zwischen Stansstad und Stans (Sanierung Gerbibrücke)
Vom 7. September bis 18. Oktober 2026 wird jeweils von Montag bis Freitag zwischen 6.00 und 22.00 Uhr gearbeitet.

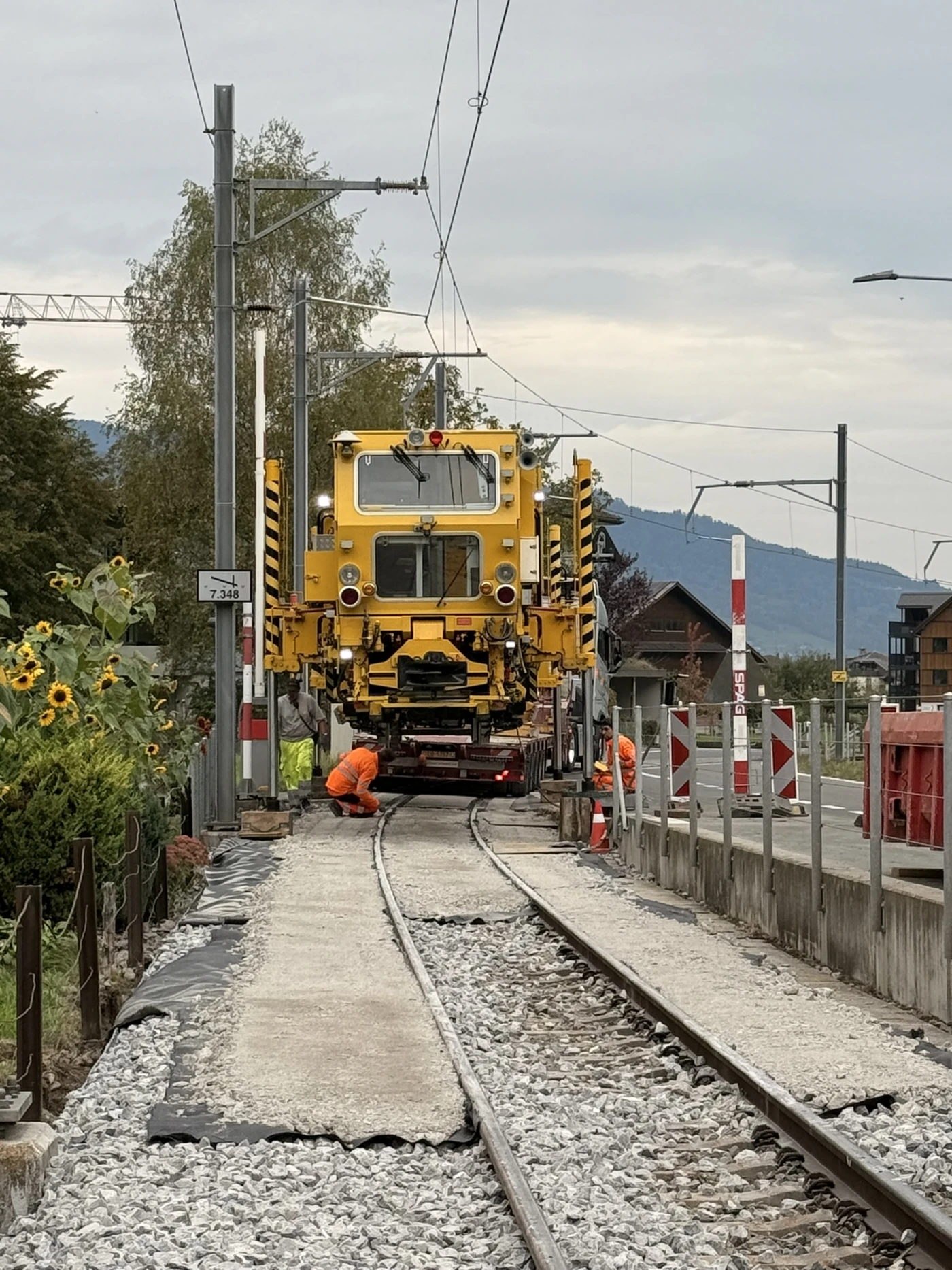

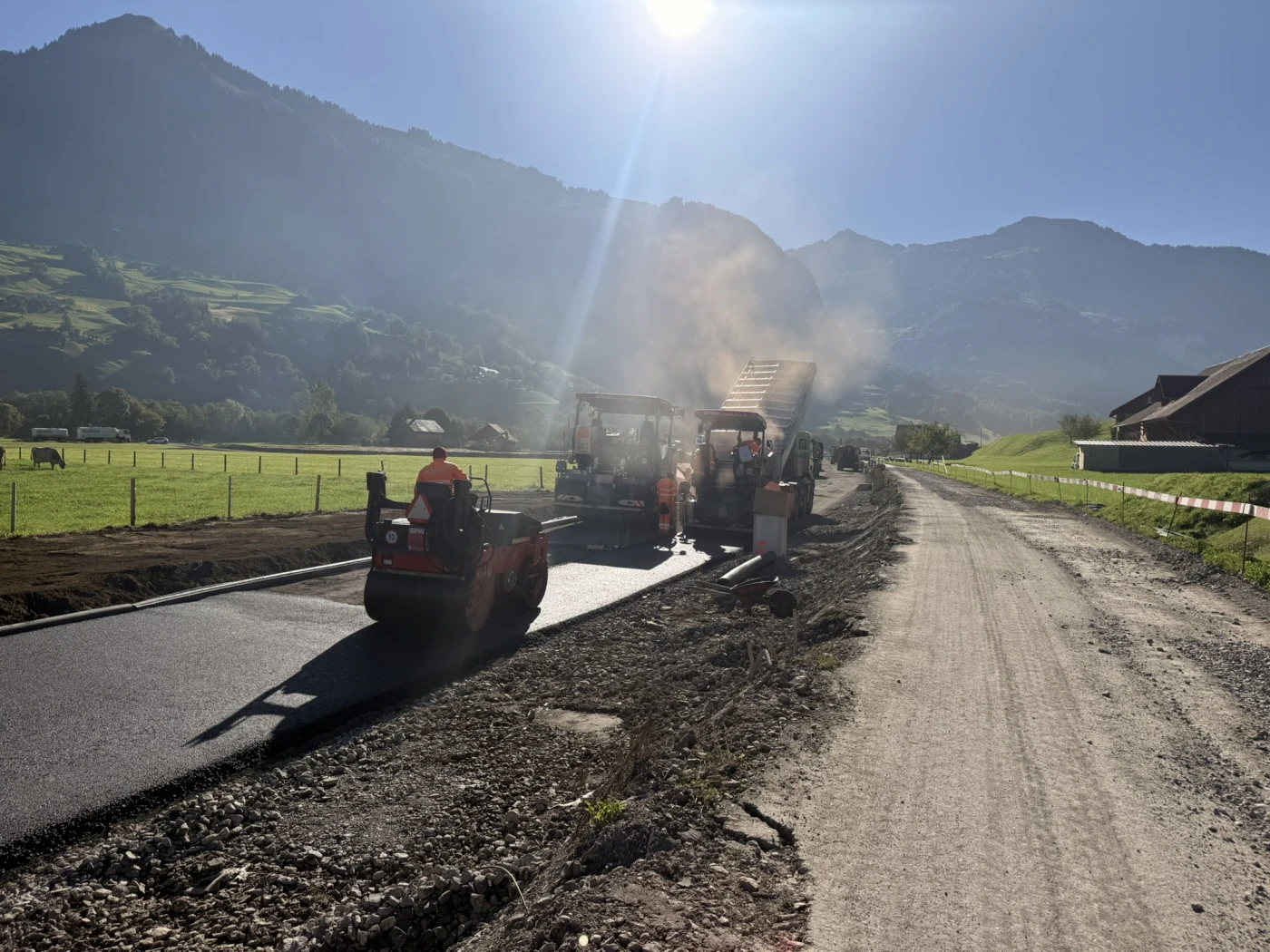

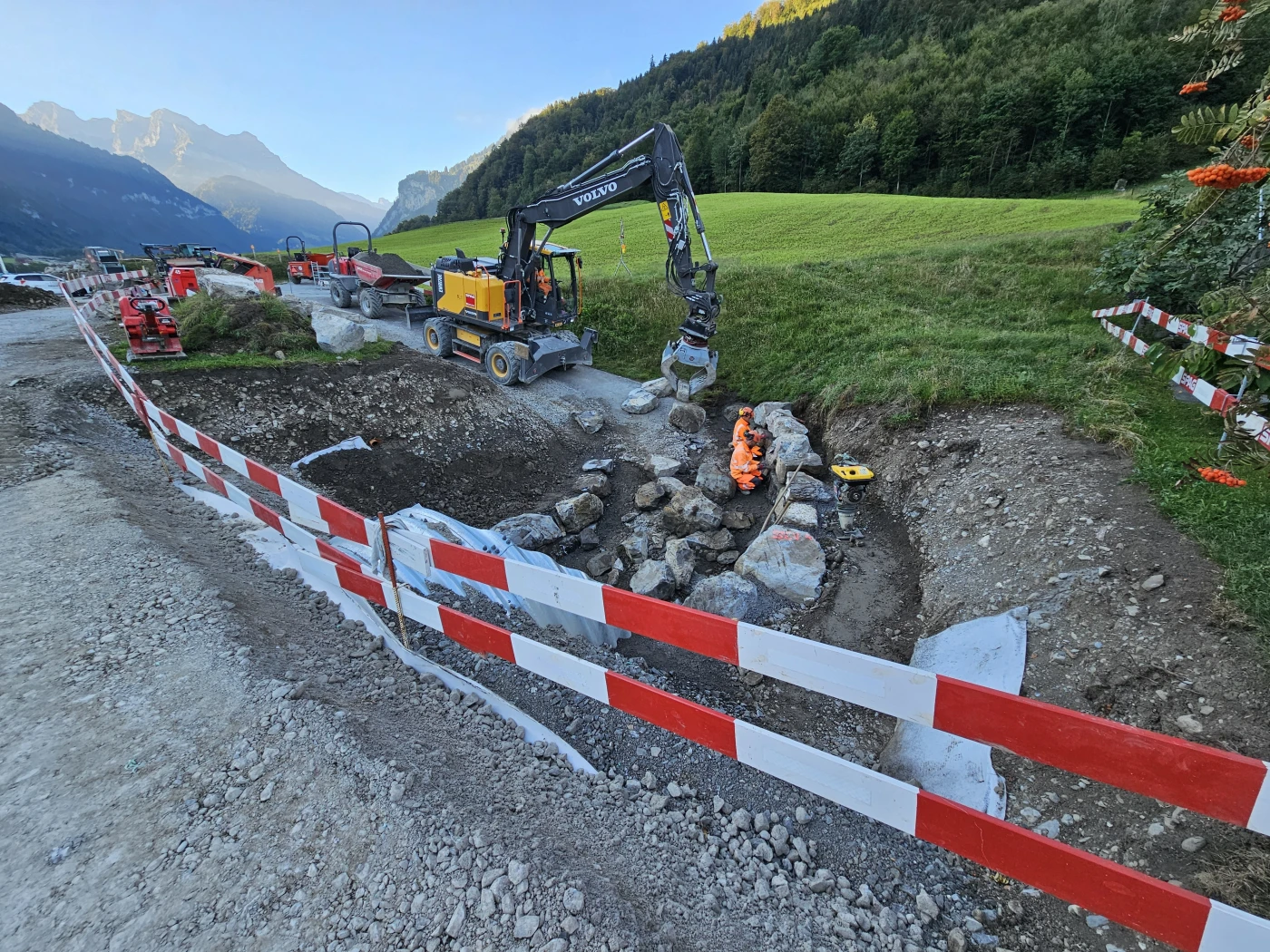

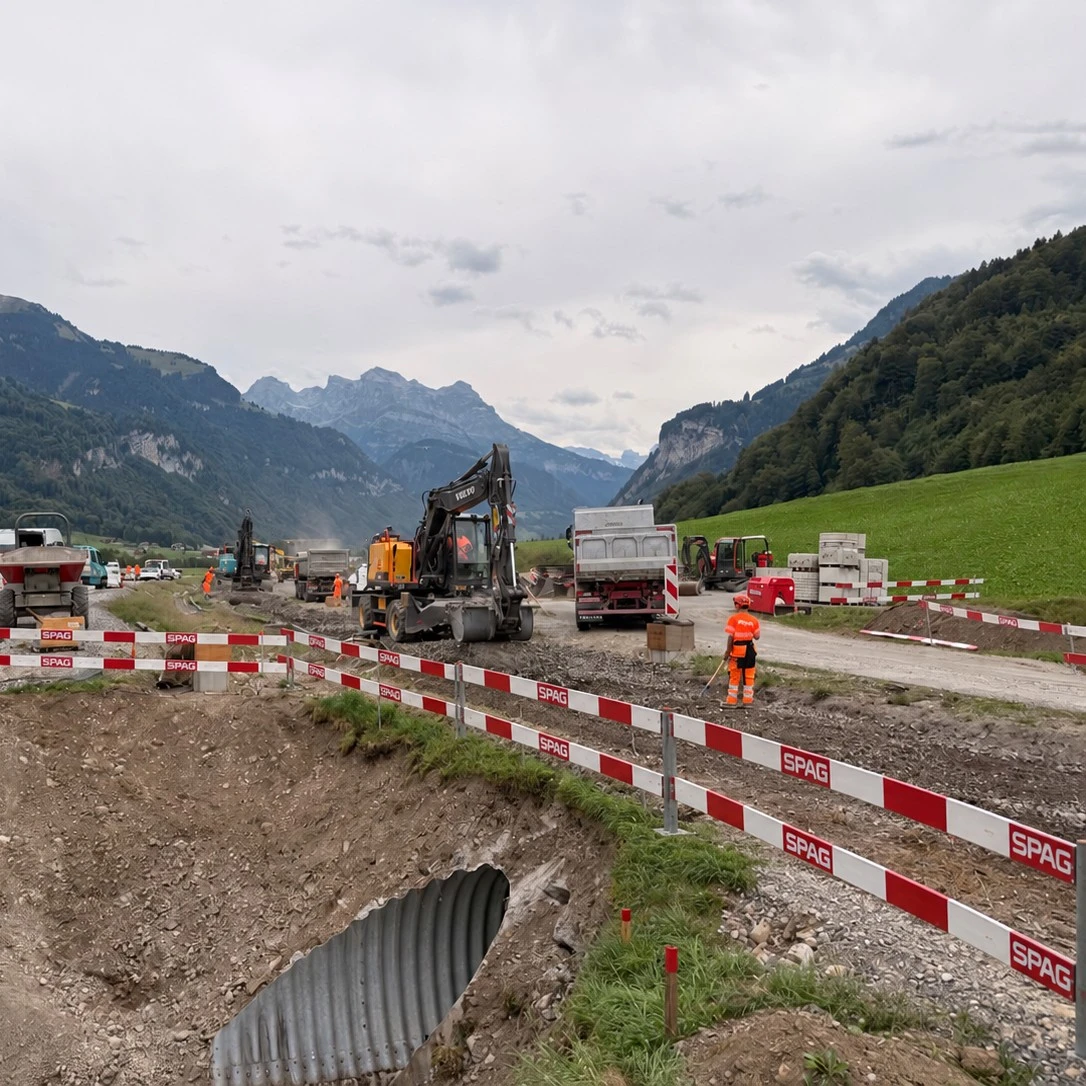

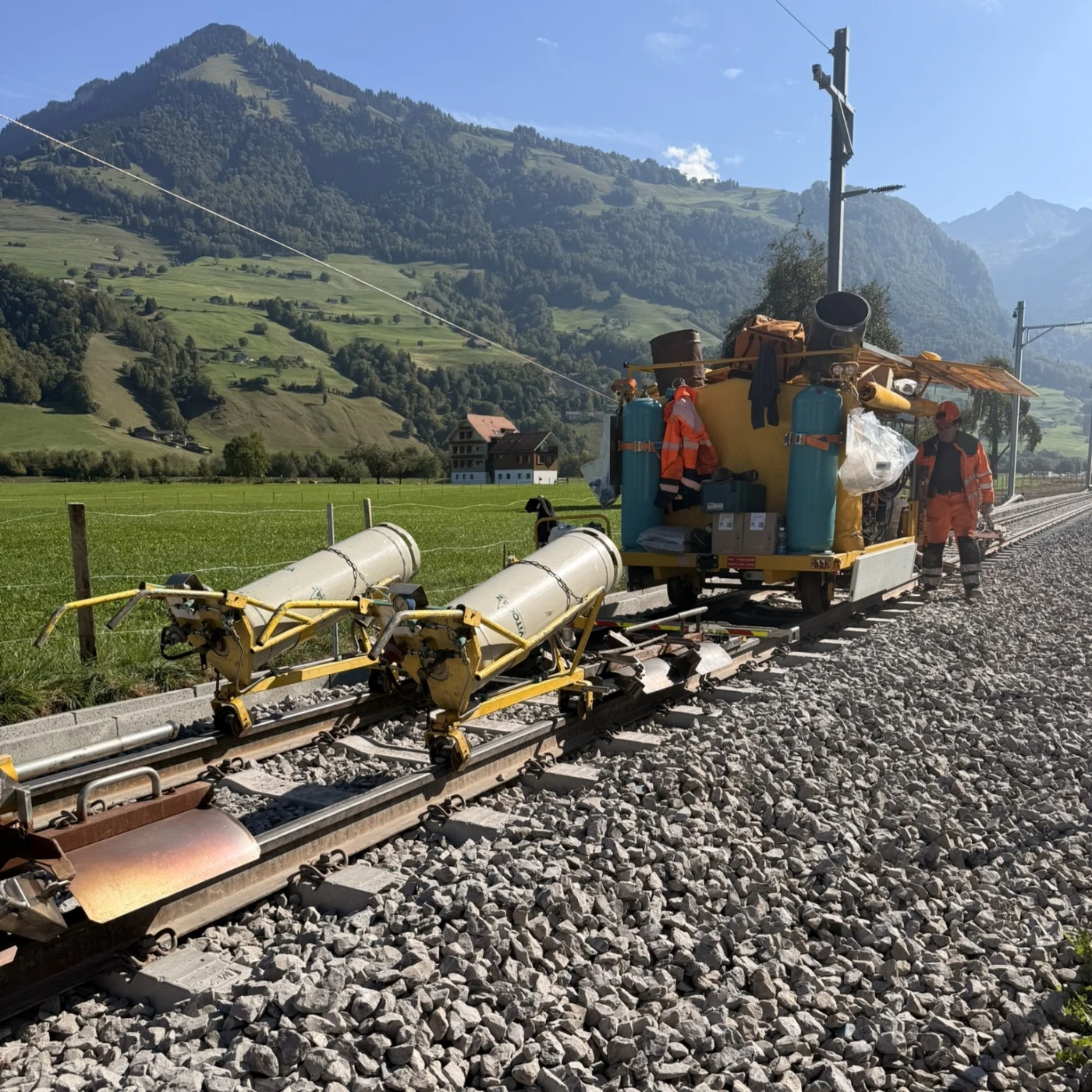

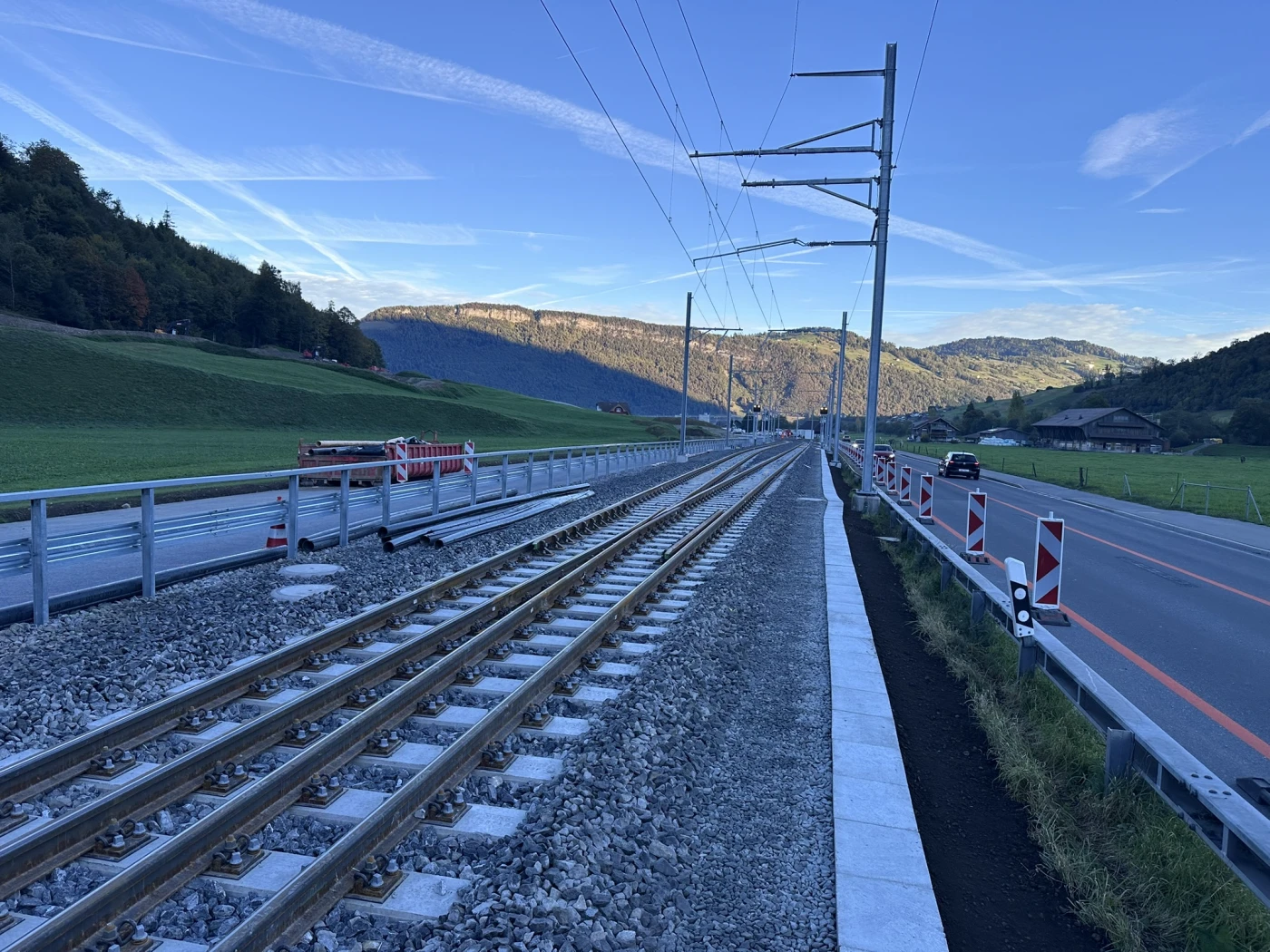

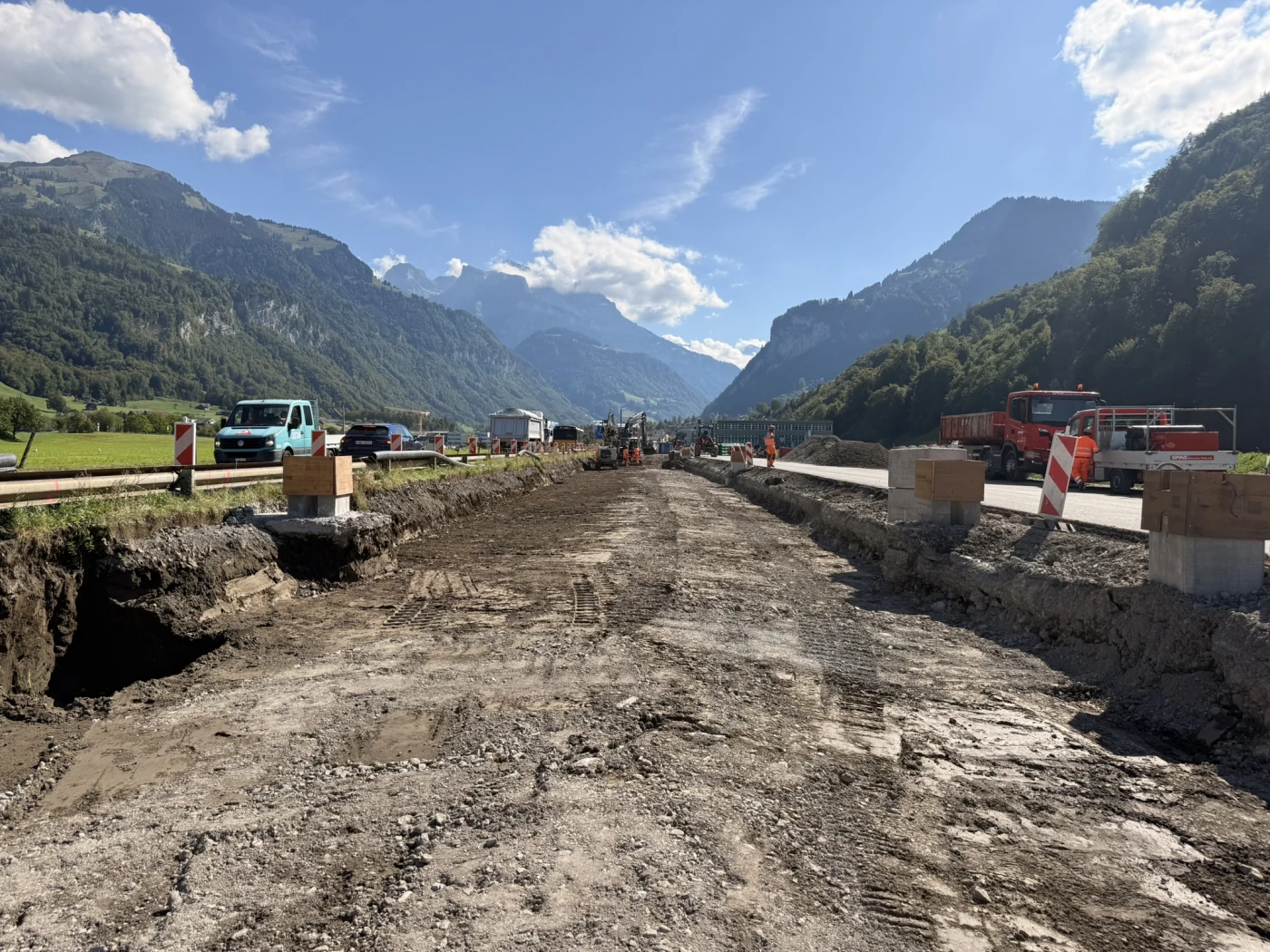

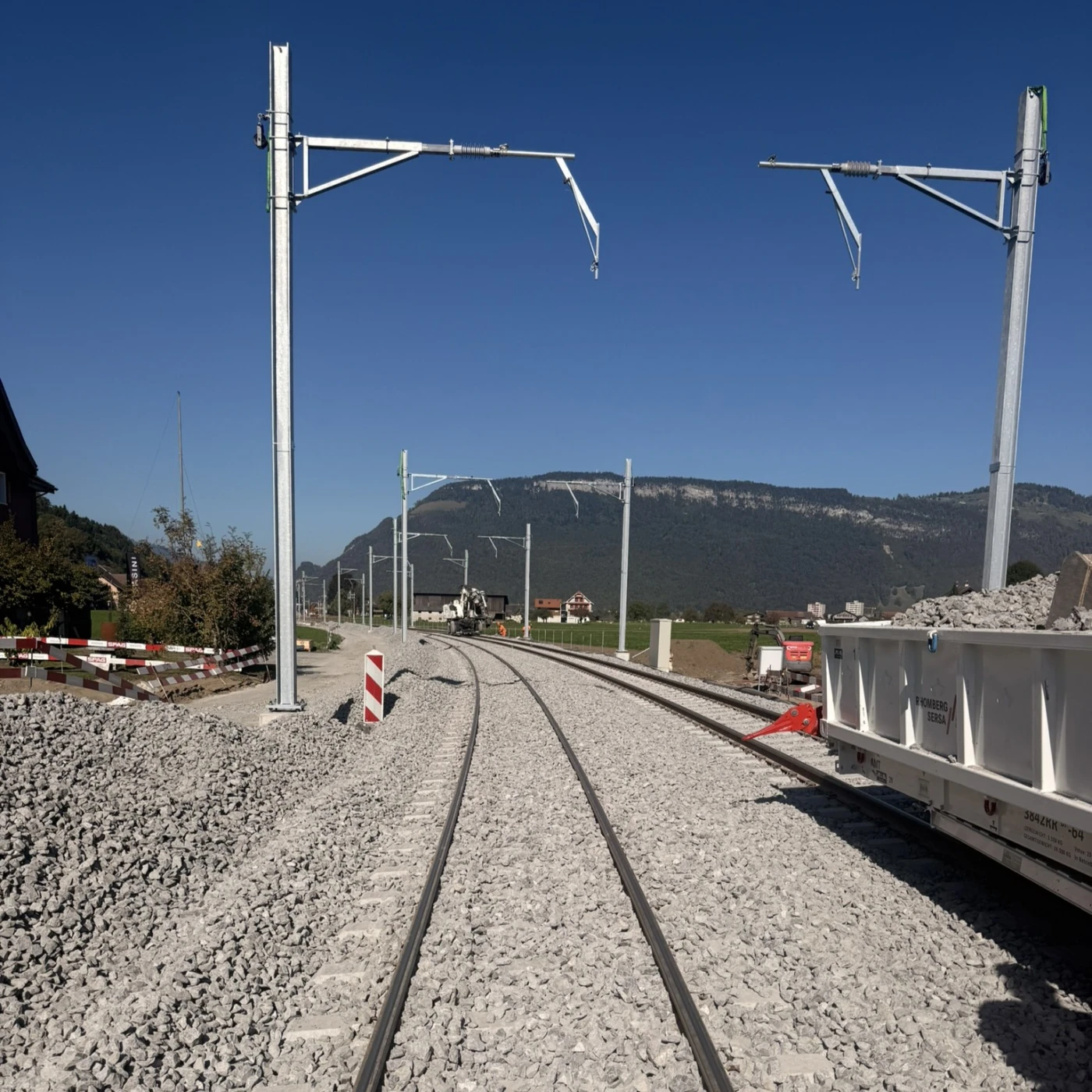

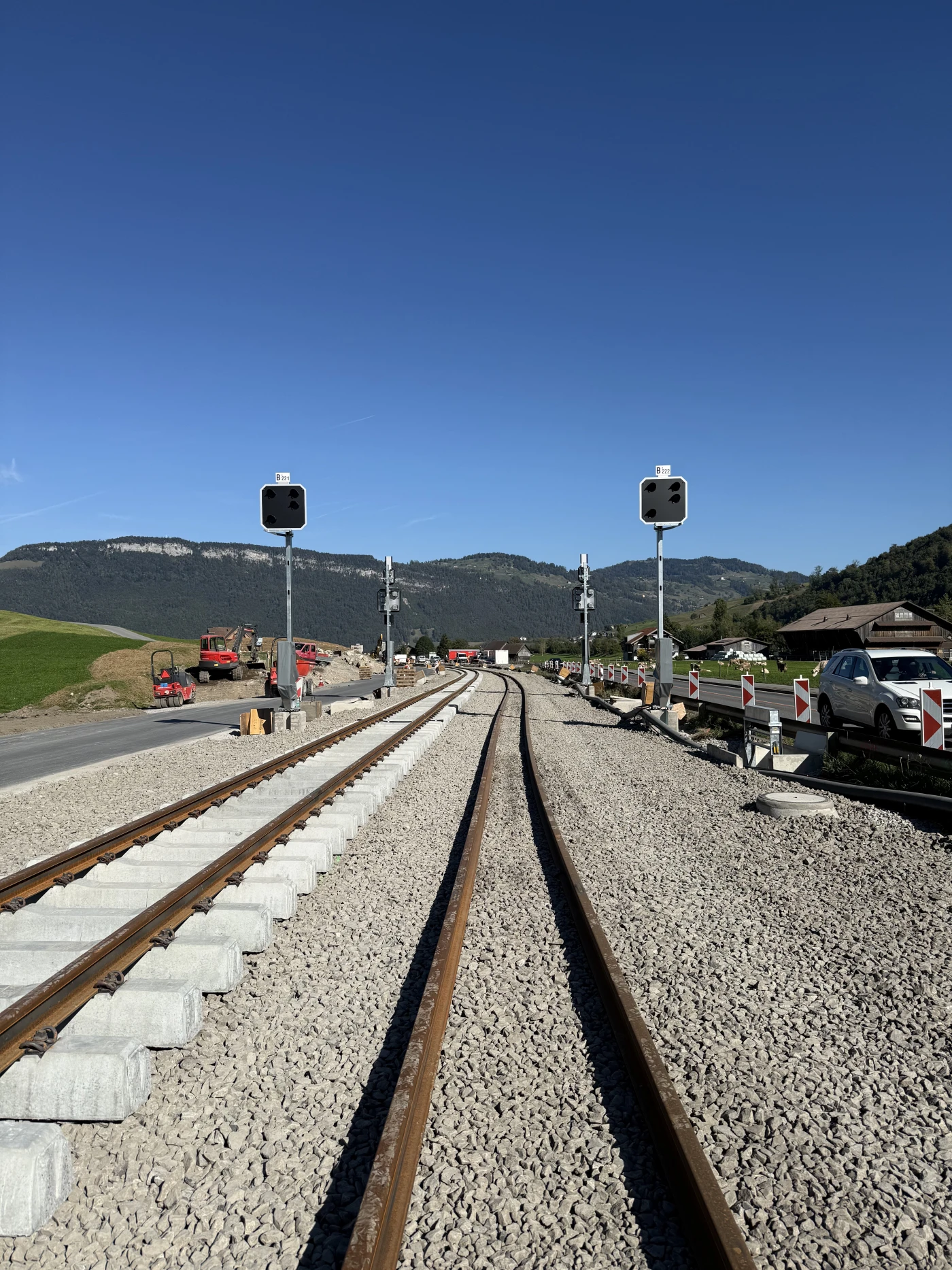

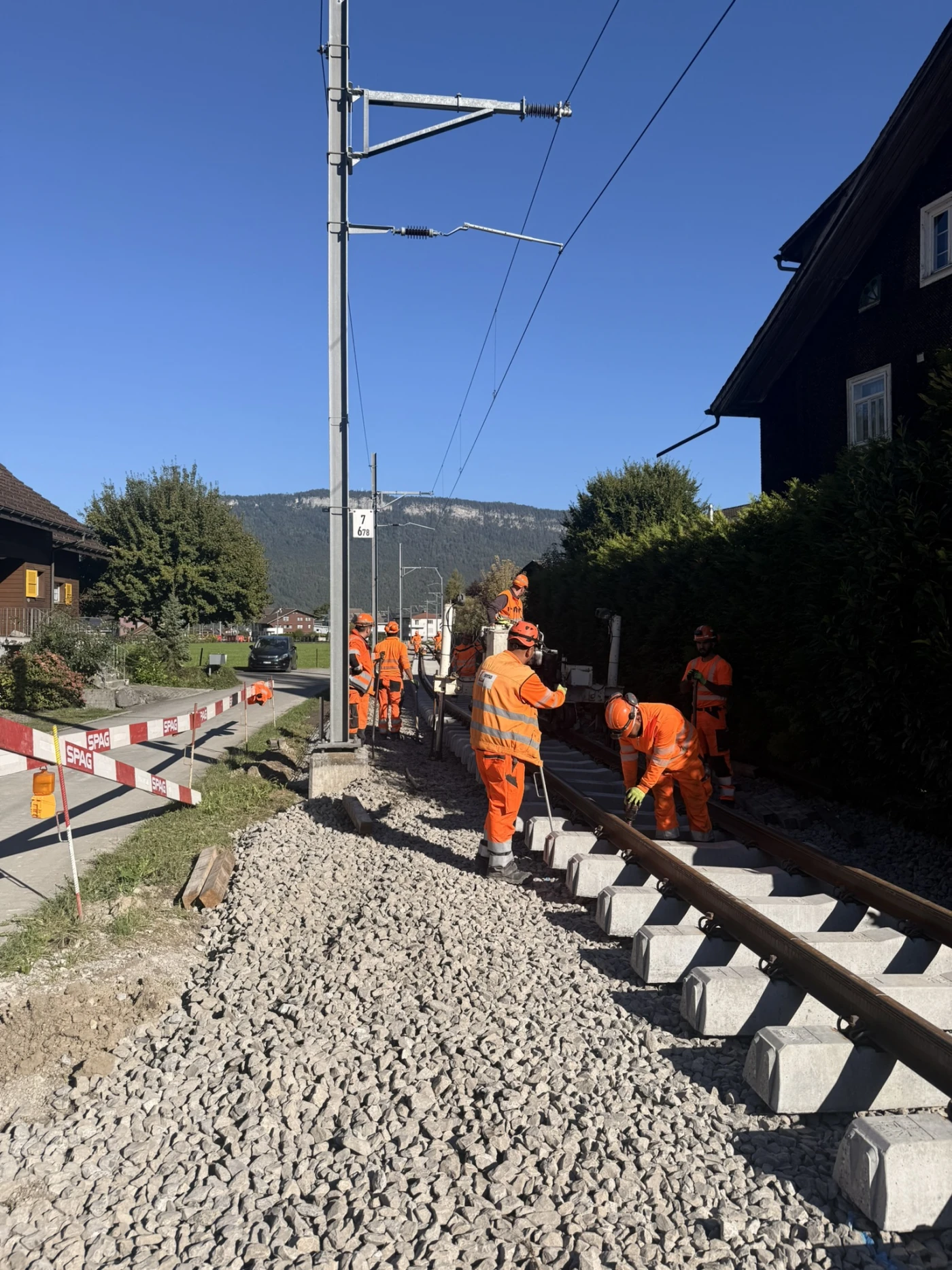

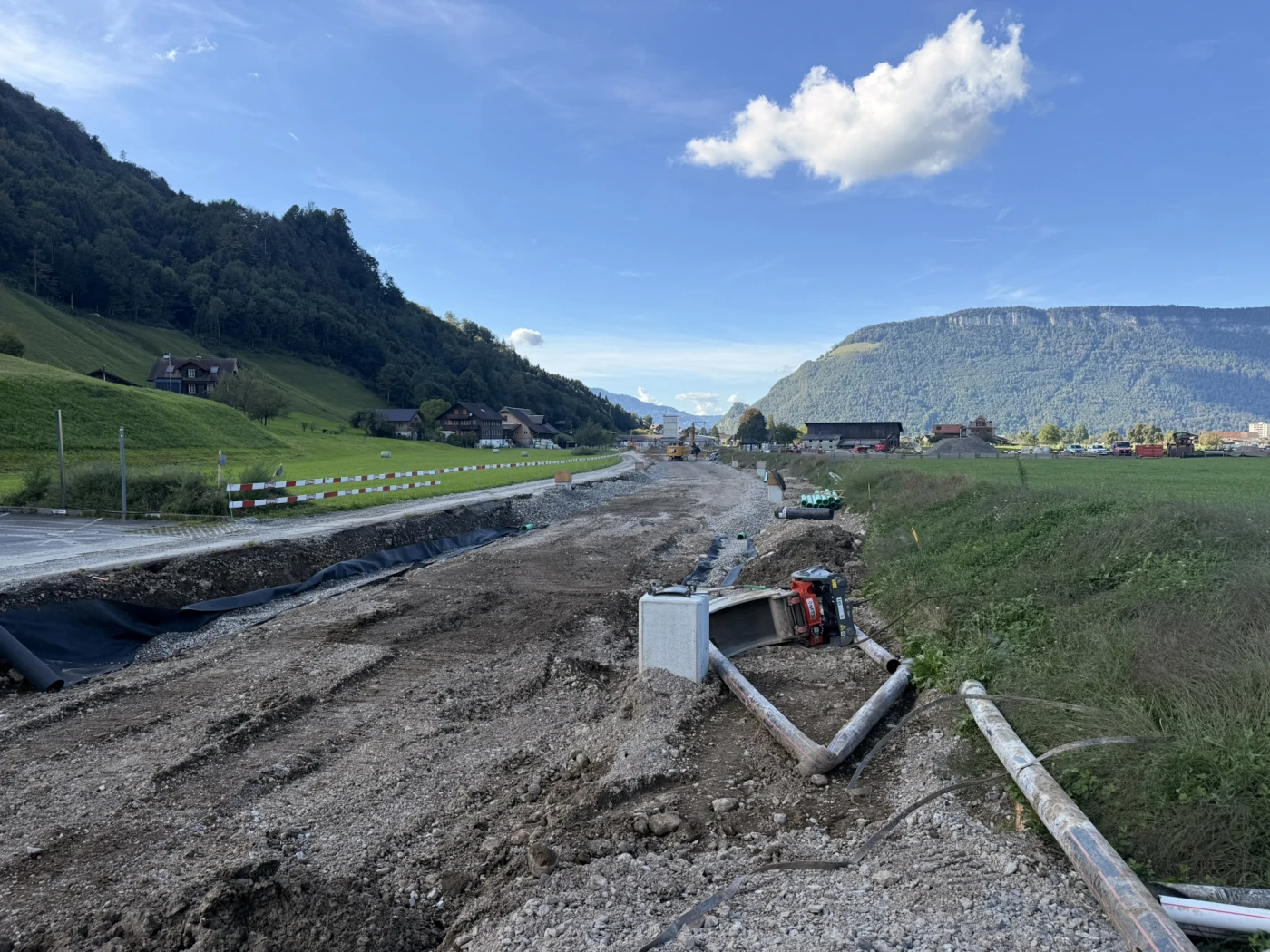

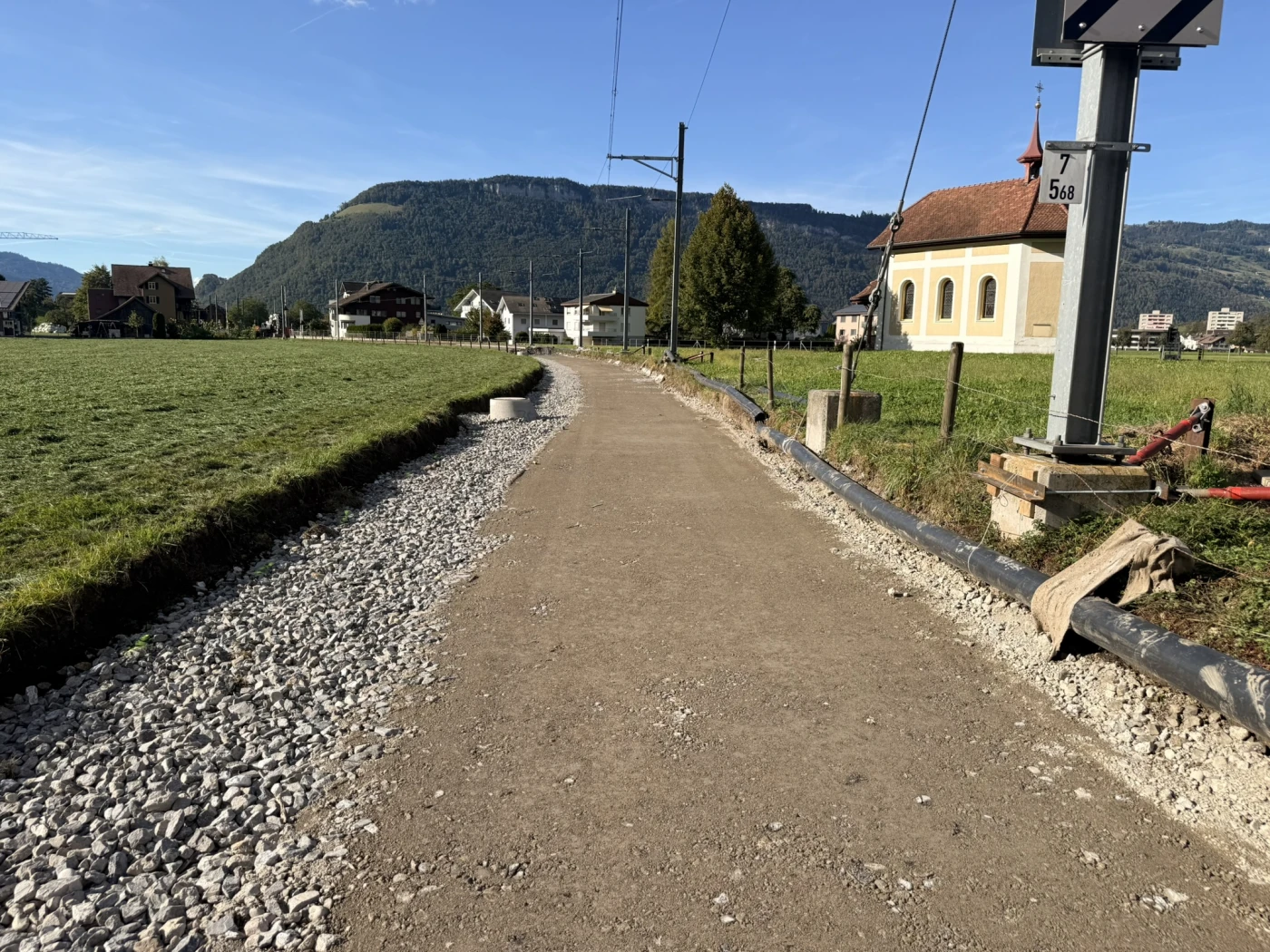

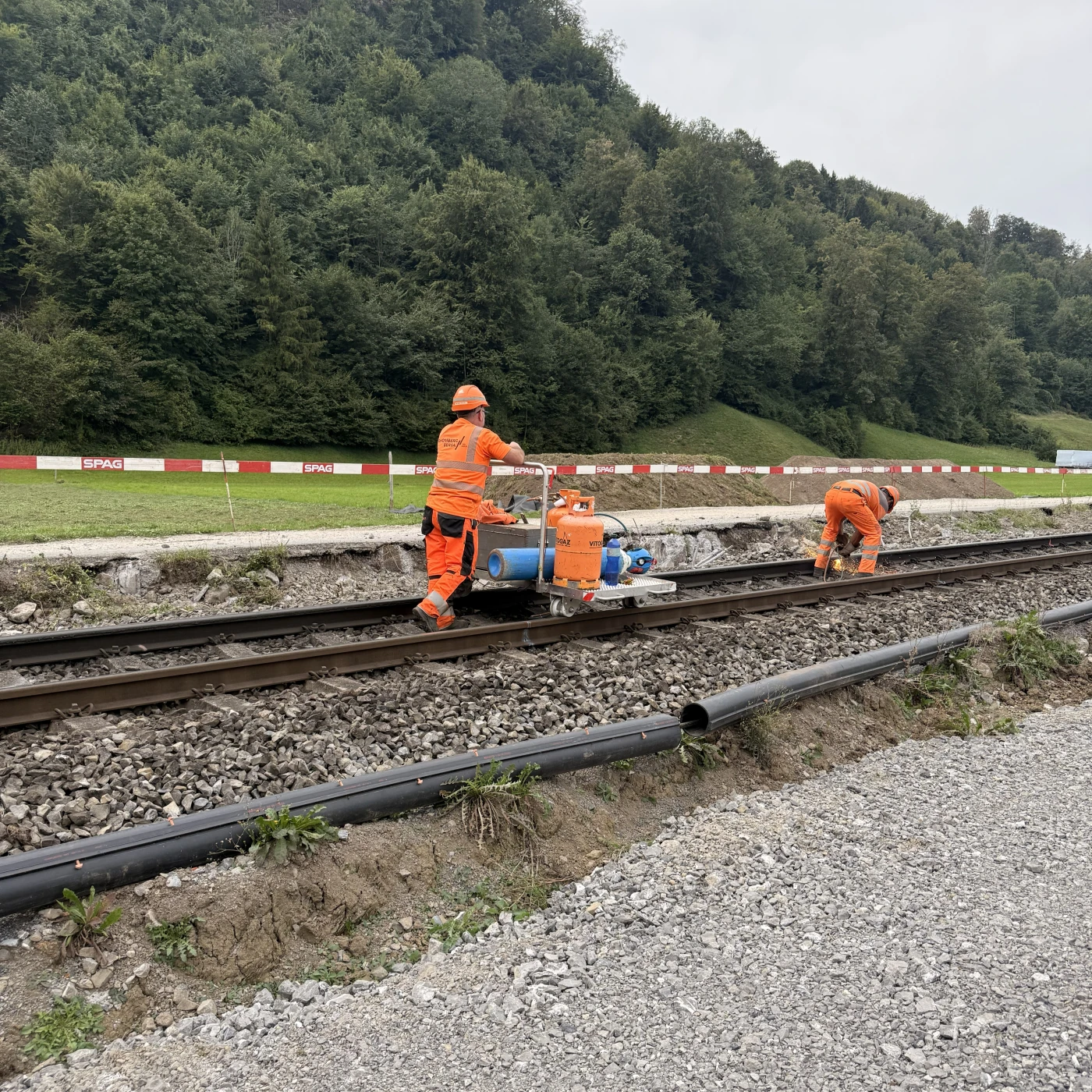

Zwischen Stans und Dallenwil (Totalumbau Feld und Doppelspur Staldifeld)
Vom 7. September bis 18. Oktober 2026 wird jeweils von Montag bis Freitag zwischen 5.00 und 1.00 Uhr des Folgetags gearbeitet.

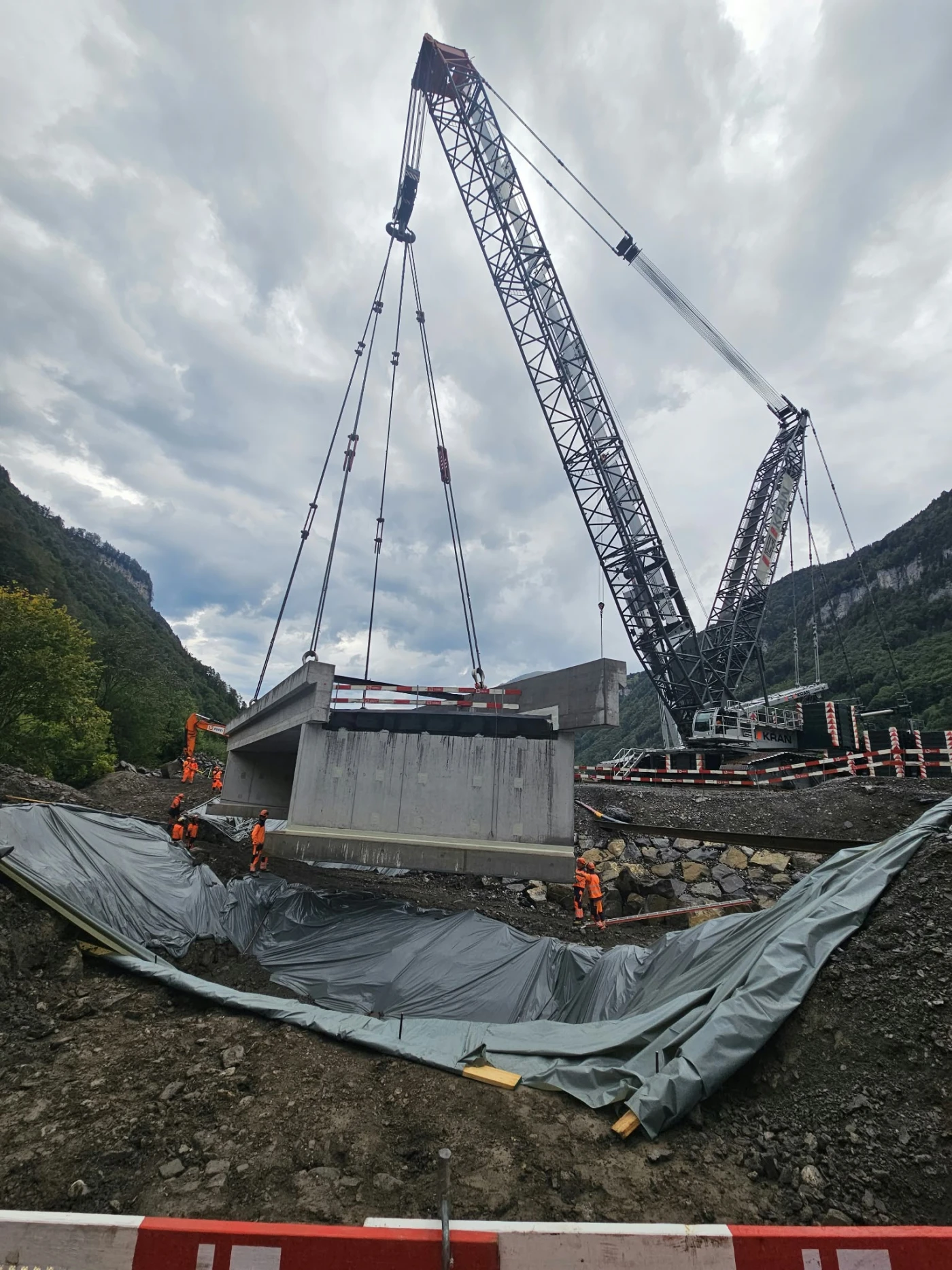

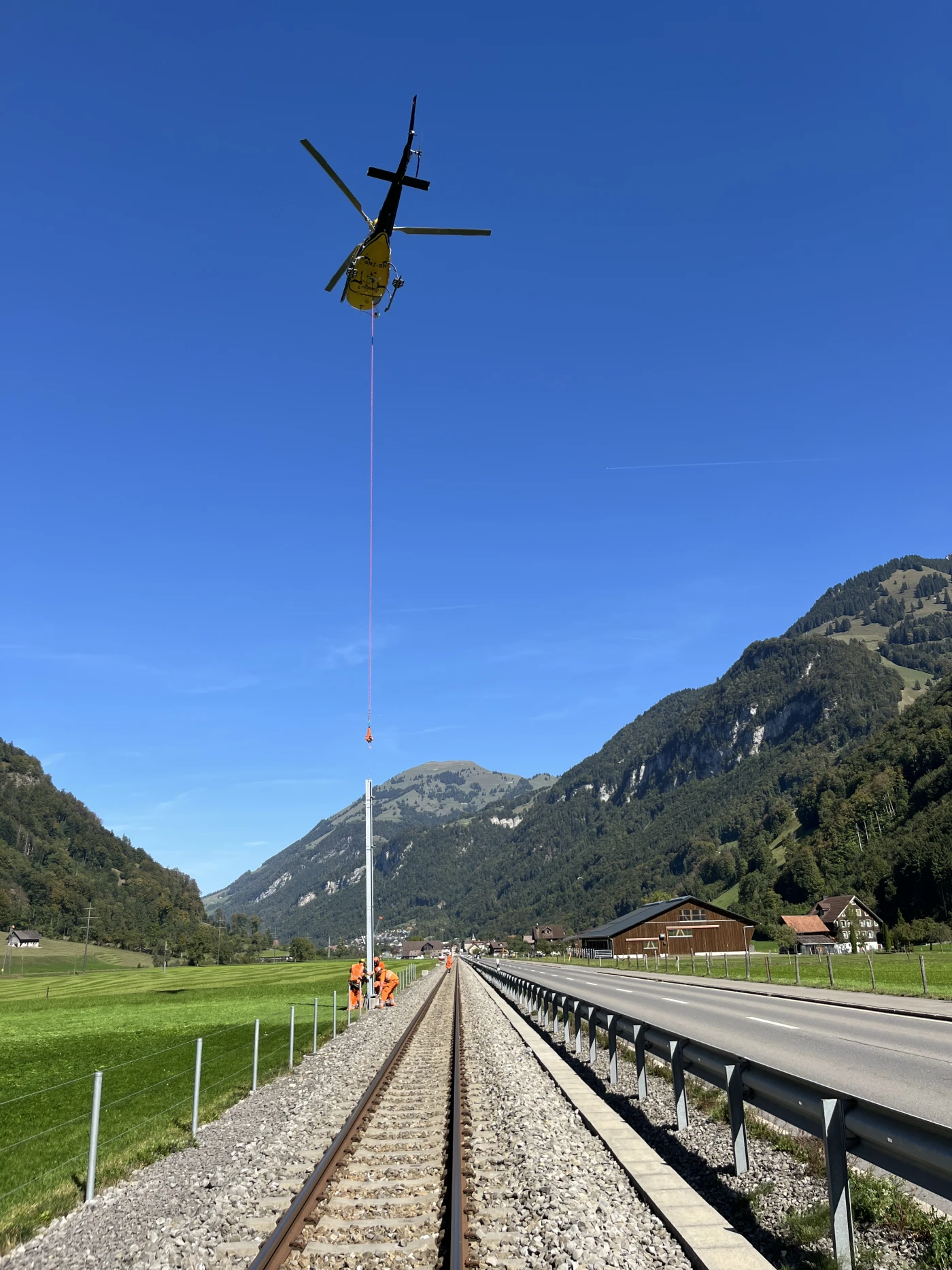

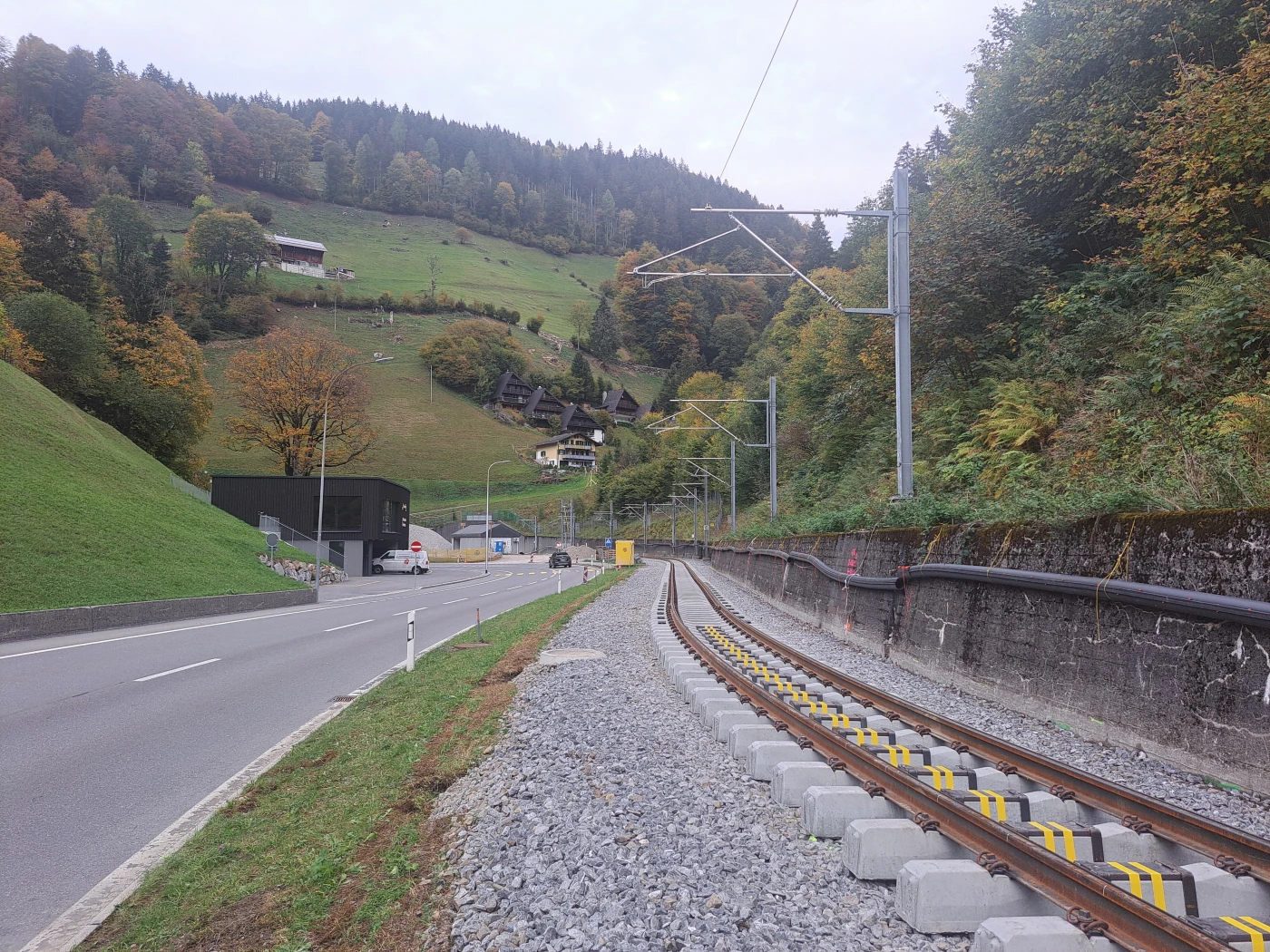

Zwischen Wolfenschiessen und Grafenort (Totalumbau Engelbergertal Teil 2)
Vom 7. September bis 1. November 2026 wird jeweils von Montag bis Freitag zwischen 6.00 und 22.00 Uhr gearbeitet. Vereinzelte Arbeiten an Bahnübergängen können in der Nacht stattfinden.

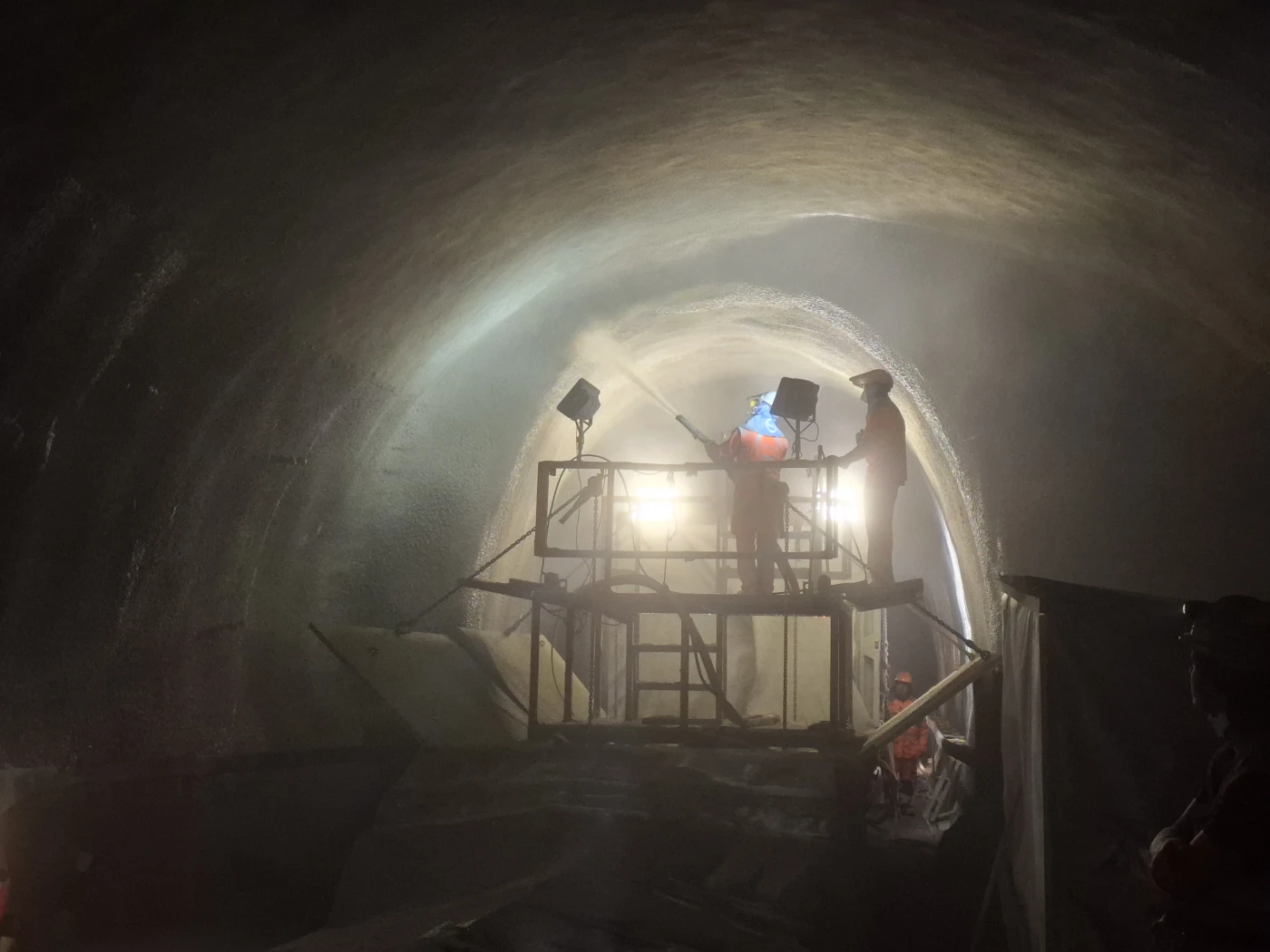

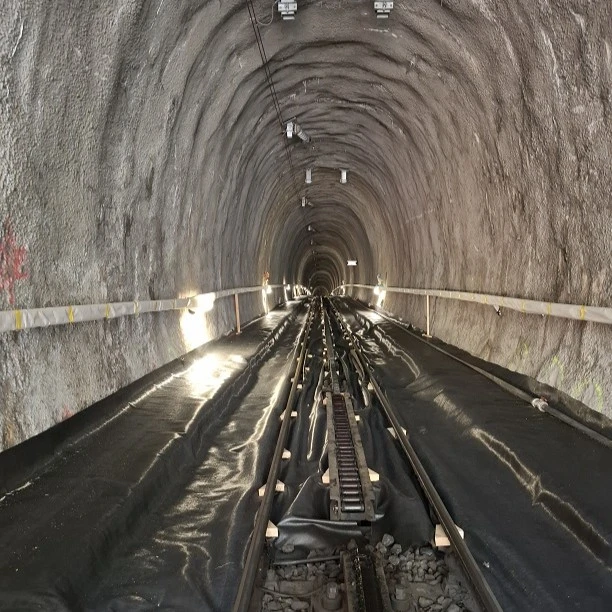

Tunnel Engelberg
Vom 7. September bis 1. November 2026 wird jeweils von Montag bis Sonntag durchgearbeitet.
Engelberg (Totalumbau Engelbergertal Teil 2 und Stütz- und Schutzbauten Bodenkurve Engelberg)
Vom 7. September bis 1. November 2026 wird jeweils von Montag bis Freitag zwischen 6.00 und 2.00 Uhr des Folgetags gearbeitet.
Verkehrsbehinderung Bahn
Während der Totalsperre vom 7. September bis zum 18. Oktober 2026 verkehren Bahnersatzbusse zwischen Stansstad und Engelberg. Der Abschnitt zwischen Wolfenschiessen und Engelberg bleibt bis einschliesslich 1. November 2026 gesperrt. In dieser Zeit verkehren Bahnersatzbusse zwischen Dallenwil und Engelberg. In den Bahnersatzbussen ist die Mitnahme von Fahrrädern aufgrund der beschränkten Platzverhältnissen ausgeschlossen. Bitte rechnen Sie mehr Reisezeit ein. Um die Anschlüsse zu gewährleisten, sind teilweise geänderte Abfahrtszeiten und Abfahrtsorte zu beachten. Details zum Bahnersatz finden Sie auf der Seite Streckensperre Stansstad–Engelberg 7.9.–1.11.2026 sowie im Online-Fahrplan auf SBB.ch oder in der SBB Mobile App.
Verkehrsbehinderung Strasse
Der Baustellenverkehr führt zu einem signifikant höheren Verkehrsaufkommen. An verschiedenen Abschnitten gibt es Umleitungen oder der Einsatz eines Verkehrsdienstes ist erforderlich, wodurch es zu kurzfristigen Wartezeiten kommen kann. Wir bitten Sie um Verständnis. Die Baustellen werden von den Bauunternehmen abgesperrt. Im Interesse Ihrer Sicherheit bitten wir Sie die Absperrungen zu respektieren. Die Zufahrt zu den angrenzenden Liegenschaften ist gewährleistet, es muss jedoch mit Behinderungen gerechnet werden. Wo nötig, werden Umleitungen signalisiert. Bei Bahnübergängen kann es zu vorübergehenden Sperrungen kommen. Die betroffenen Anwohnerinnen und Anwohner werden rechtzeitig darüber informiert.
Während der ganzen Bauphase bis Ende Oktober 2026 kommt es zu unterschiedlichen Verkehrsbehinderungen.
Allgemein
- Auf dem ganzen Abschnitt zwischen Stansstad und Engelberg kommt es durch den Baustellenverkehr zu einem signifikant höheren Verkehrsaufkommen. Etwaige Verzögerungen bei der An- und Abreise sind zu berücksichtigen.
- Während der Totalsperre verkehren Bahnersatzbusse, welche ebenfalls zu einem vermehrten Verkehrsaufkommen führen können.
Stansstad
- Die Bahnhofstrasse wird als Ersatzhaltestelle für die Bahnersatzbusse genutzt. Dadurch wird die Bahnhofstrasse ab der Zufahrt zur Tiefgarage (Alterssiedlung Riedsunnä) vom 7. September bis 18. Oktober 2026 für den Individualverkehr gesperrt. Wir bitten Sie, die Umleitung zu beachten.
- Die P+Rail-Parkplätze entlang der Bahnhofstrasse sind vom 7. September bis 18. Oktober 2026 gesperrt. Als Ersatzparkplätze kann der Kiesplatz neben der Zufahrt zur Tiefgarage (Alterssiedlung Riedsunnä) genutzt werden. Wir bitten Sie, die Signalisation zu beachten.
Stans/Oberdorf
- Durch die Arbeiten an der Gerbibrücke wird auf der Rotzlochstrasse in Stans eine Lichtsignalanlage installiert. Dadurch kann es kurz kurzfristigen Wartezeiten kommen. Zudem wird auf der A2 eine temporäre Verkehrsführung eingerichtet.
- Durch die Arbeiten im Bereich Staldifeld kann es vom 7. bis 18. September 2026 auf der Engelbergerstrasse zum Einsatz von einem Verkehrsdienst kommen.
- Durch die Arbeiten am Bahnübergang Feld kann es am 12./13. Oktober 2026 zu Einschränkungen an der Engelbergerstrasse kommen.
- Der Velo- und Wanderweg im Bereich Staldifeld wird umgelegt und ist entsprechend signalisiert. Dieser bleibt bis Ende 2026 gesperrt.
Dallenwil
- Durch die Einrichtung eines Installationsplatzes wird der Bahnhofplatz vom 24. August bis 18. Oktober 2026 ab dem Velounterstand gesperrt. Zwischen dem 19. Oktober und 1. November 2026 wird der Bahnhofplatz als Ersatzhaltestelle für die Bahnersatzbusse benötigt und ist daher nur beschränkt benutzbar. Wir bitten Sie die Signalisation zu beachten.
- Die P+Rail-Parkplätze sind vom 24. August bis 18. Oktober 2026 komplett gesperrt und werden nicht ersetzt. Vom 19. Oktober bis 1. November 2026 sind diese in reduzierter Zahl wieder verfügbar.
- Die drei Parkplätze der Gemeinde Dallenwil werden in dieser Zeit verschoben und sind entsprechend signalisiert.
Wolfenschiessen/Grafenort

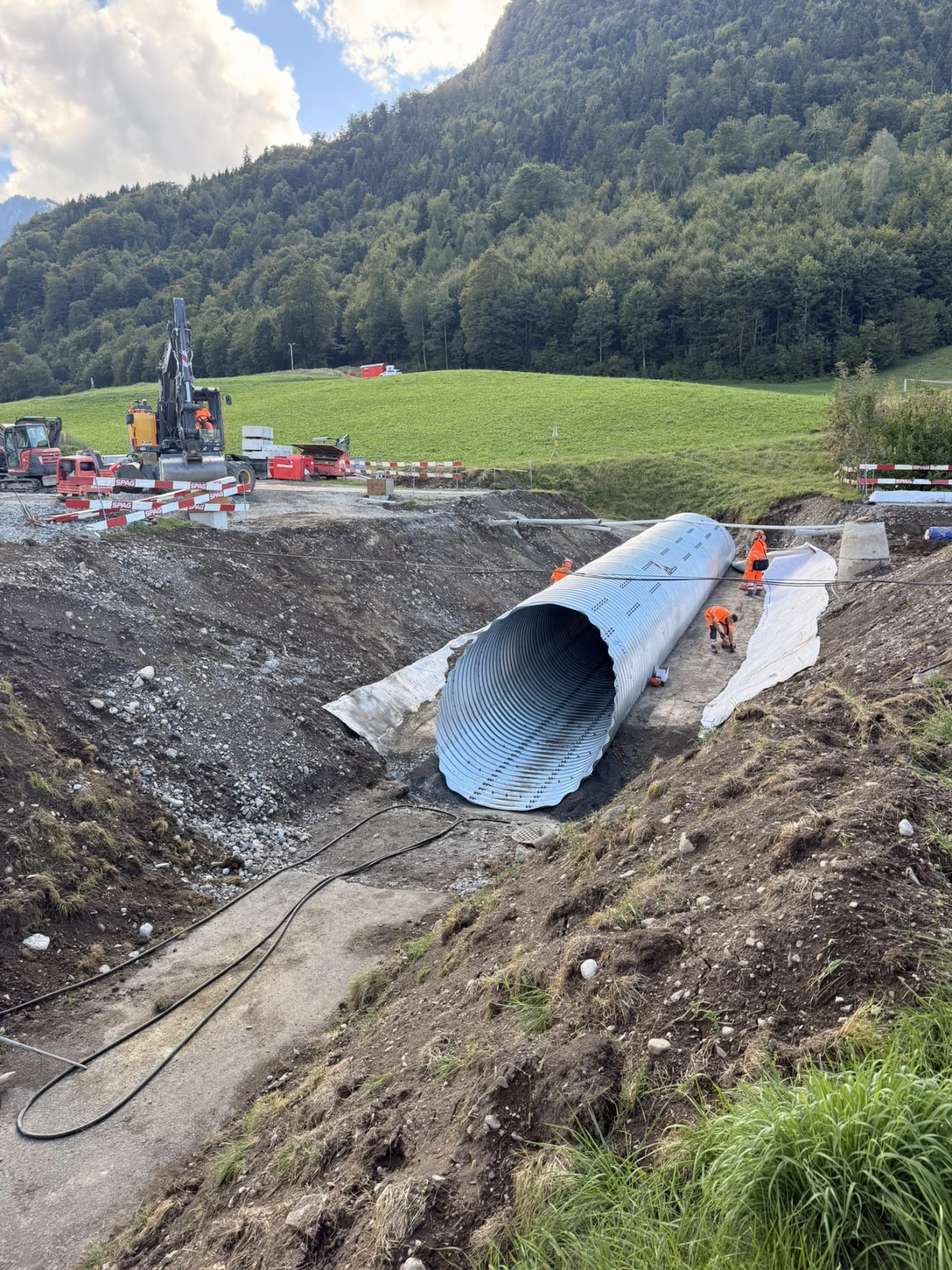

- Durch den Bau des Durchlasses Eltschenbach unter der Strasse wird die Verkehrsführung an der Kantonsstrasse angepasst. Wir bitten Sie die Signalisation zu beachten.
- Am Bahnübergang Parketterie, welcher direkt zur Bahnstation Bielen-Geissmattli führt, kann es immer wieder zu Behinderungen kommen.
- Die Parkplätze (für die Luftseilbahn Bielen-Geissmattli) direkt an der Kantonsstrasse stehen nicht zur Verfügung.
- Durch verschiedene Wanderbaustellen zwischen Wolfenschiessen und Engelberg ist ein Verkehrsdienst im Einsatz und nachts eine Lichtsignalanlage installiert. Dadurch kann es kurz kurzfristigen Wartezeiten kommen.
Engelberg
- Durch verschiedene Wanderbaustellen zwischen Wolfenschiessen und Engelberg ist ein Verkehrsdienst im Einsatz und nachts eine Lichtsignalanlage installiert. Dadurch kann es kurz kurzfristigen Wartezeiten kommen.
Kontakt
Mario Tittes
- Projektleiter Sanierung Tunnel Engelberg
Luise Löskow
- Projektleiterin Stütz- und Schutzbauten Bodenkurve Engelberg
- Projektleiterin Totalumbau Engelbergertal Teil 2
Marco Hauser
- Projektleiter Sanierung Gerbibrücke
- Projektleiter Doppelspur Staldifeld
- Projektleiter Totalumbau Feld
